广西田阳至德保二级公路NO.20合同段实施性施工组织设计目录第一章编制依据………………………………………………………………………3第二章编制原则………………………………………………………………………3第三章编制范围………………………………………………………………………4第四章工程概况………………………………………………………………………4一、项目概况…………………………………………………………………………4二、沿线地形地貌……………………………………………………………………4三、河流及水系………………………………………………………………………5四、气象特征…………………………………………………………………………5五、地震基本烈度……………………………………………………………………5六、主要技术标准……………………………………………………………………5七、技术规范…………………………………………………………………………6八、现场施工条件……………………………………………………………………7九、主要工程数量……………………………………………………………………7第五章组织管理机构及管理职责………………………………………………10一、施工组织管理机构……………………………………………………………10二、管理职责…………………………………………………………………………11第六章施工准备工作………………………………………………………………14一、施工技术准备……………………………………………………………………14二、物质条件准备……………………………………………………………………15第七章总工期及进度计划…………………………………………………………16一、总工期……………………………………………………………………………16二、施工进度计划安排………………………………………………………………16三、工期保证措施……………………………………………………………………17第八章路基工程施工………………………………………………………………20一、挖方路基…………………………………………………………………………20二、填方路堤…………………………………………………………………………21三、排水工程…………………………………………………………………………24四、边坡防护…………………………………………………………………………25-62-

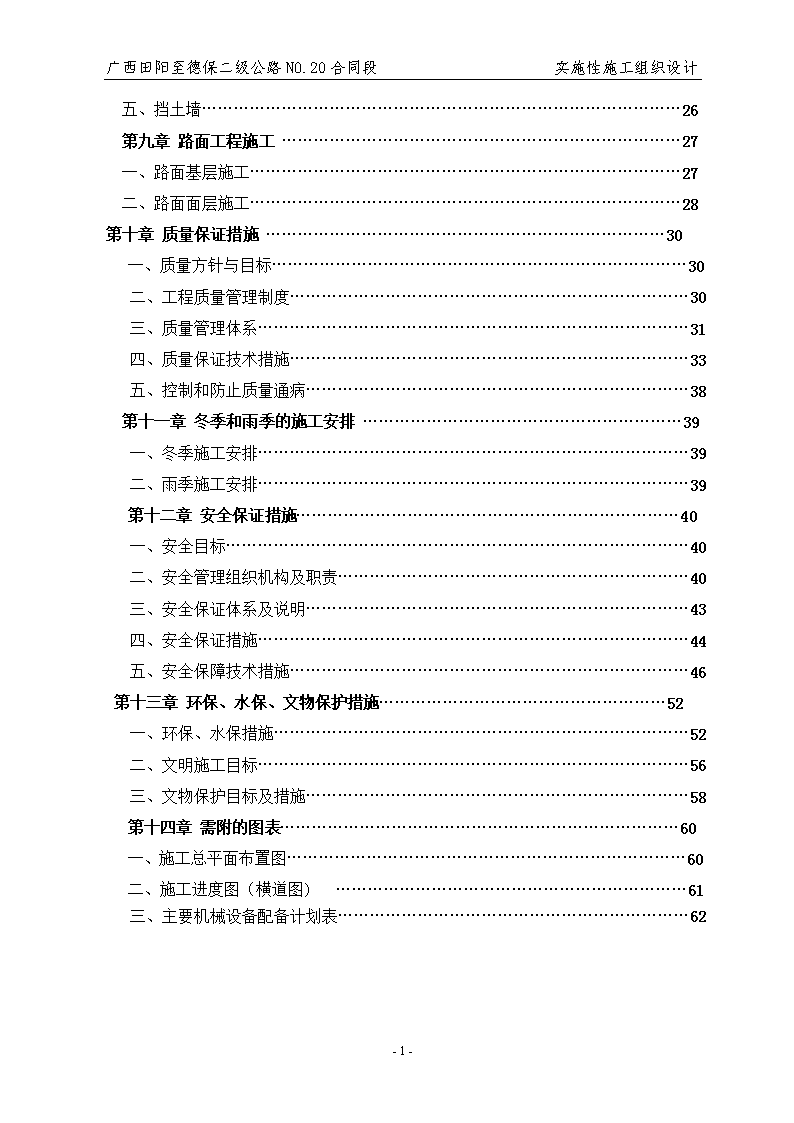

广西田阳至德保二级公路NO.20合同段实施性施工组织设计五、挡土墙………………………………………………………………………………26第九章路面工程施工…………………………………………………………………27一、路面基层施工………………………………………………………………………27二、路面面层施工………………………………………………………………………28第十章质量保证措施…………………………………………………………………30一、质量方针与目标……………………………………………………………………30二、工程质量管理制度…………………………………………………………………30三、质量管理体系………………………………………………………………………31四、质量保证技术措施…………………………………………………………………33五、控制和防止质量通病………………………………………………………………38第十一章冬季和雨季的施工安排……………………………………………………39一、冬季施工安排………………………………………………………………………39二、雨季施工安排………………………………………………………………………39第十二章安全保证措施………………………………………………………………40一、安全目标……………………………………………………………………………40二、安全管理组织机构及职责…………………………………………………………40三、安全保证体系及说明………………………………………………………………43四、安全保证措施………………………………………………………………………44五、安全保障技术措施…………………………………………………………………46第十三章环保、水保、文物保护措施………………………………………………52一、环保、水保措施……………………………………………………………………52二、文明施工目标………………………………………………………………………56三、文物保护目标及措施………………………………………………………………58第十四章需附的图表…………………………………………………………………60一、施工总平面布置图…………………………………………………………………60二、施工进度图(横道图)…………………………………………………………61三、主要机械设备配备计划表…………………………………………………………62-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计第一章编制依据一、国家法律法规国家、交通部和地方政府的有关政策、法规和条例、规定。二、设计文件本实施性施工组织设计依据的设计文件:设计院设计的施工图纸以及相应的文件。三、业主资料业主的招标文件、承发包合同、业主的各项规章制度和标准、业主下发的指导性施工组织设计。四、规范和标准国家、交通部现行设计规范、施工指南、验收标准。第二章编制原则在充分考虑本工程的特点、工期要求、工程质量、环保目标等必须符合项目部现有的技术水平的前提下,结合类似工程施工经验及施工机械设备配套能力以总体施工方案、进度计划、主要工程项目及关键工序的施工方法和技术措施为本工程施工组织设计的重点拟定编制原则:1.路基设计坚持“以人为本”,贯彻“不破坏就是最大的保护”,最大限度地保护生态环境,使公路与沿线自及社会环境协调相融,最终实现“安全、环保、舒适、和谐”的设计目标。2.确保工期、质量和施工安全,控制工程成本。严格按施工规范和设计要求施工,确保关键目标实现。3.在保证工期、质量、安全的前提下,使人力、机械、物资等资源得到最佳配置。4.最大限度地保护好工程所在地的环境、植物资源的前提下,充分利用当地物资资源,降低工程成本。5.应用成熟技术和工艺,推广应用新技术、新材料、新工艺、新设备,确保施工安全及工程一次成优。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计第三章编制范围本次实施性施工组织设计编制的范围主要为施工里程K57+000.000~K59+014.528段工程内容,线路全长为2014.528m。第四章工程概况一、项目概况田阳县位于广西壮族自治区西部,右江河谷中游。东邻田东县,南接德保县,西与右江区接壤,北界巴马瑶族自治县。田阳县境有平原台地、丘陵、山地三种地形,中间低、南北高、东西狭、南北宽,素有"两山一谷"之称。田阳县地处低纬度,靠近北回归线,属南亚热带季风气候。德保县东部与田东县、天等县接壤,西部与靖西县相连,北面同田阳县、右江区毗邻。北回归线横穿本县足荣、那甲、巴头、敬德等乡镇,是边境地区靖西、那坡县与百色右江河谷相连接的咽喉要道。公路沿线水系发育,小河溪流众多,地下水为孔隙水,受大气降水及地表水水体补给,以孔隙水为主。两县线路的建成将极大促进两县经济、文化的交流,为社会带来重大的意义。本段K57+000.000~K59+014.528是广西田阳至德保二级公路NO.20段工程,长度2014.528m。该段基本工程包括:土石方10.027万方,盖板箱涵1座计27.53m,圆管涵两座共44.3m,挡土墙共120m。二、沿线地形地貌地形以峰丛谷地为主,地层岩性为三叠系,二叠系,石炭系,泥盆系灰岩。山坡主要是灰岩,强风化-弱风化,基本无地下水出露;山坡间平地主要有1-3m的粘土,下面基岩为灰岩,多为旱地,水田有部分软土大概1-2m厚。山坡挖方多为软岩到次坚石,土石比例3:7-2:8。三、河流及水系公路沿线水系发育,小河溪流众多,地下水为孔隙水,受大气降水及地表水水体补给,以孔隙水为主。路线沿途河流水网发育,河流水位受降雨量控制,季节变化明显,雨季洪水流量在短时间内增加很快。四、气象特征本路线位于广西南部,属南亚热带季风气候,春季雨量较少,夏季炎热雨量充沛,秋季干旱少雨,冬季比较温和。年平均气温21.2°C,年平均雨量1217.3毫米,集中于4-9月。年降雨日为70~190天。风向风速随季节变化,春、秋、冬多为西北风、夏季多东风。五、地震基本烈度-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计地震基本烈度属Ⅵ度。六、主要技术标准见“主要技术指标表”表4-1主要技术指标表指标名称单位技术指标公路等级二车道二级公路设计速度km/h60行车道宽度m2×3.5路基宽度m10桥面全宽m10平曲线半径极限最小m250一般最小m400不设超高最小m2500竖曲线半径凸型极限最小m3000一般最小m4500凹型极限最小m2000一般最小m3000最大纵坡%5最大超高%8设计洪水频率路基及大、中、小桥、涵洞1/100特大桥1/300车辆荷载等级桥涵、路基公路-Ⅱ级路面标准轴载100kN七、技术规范(1)JTGB01-2003,公路工程技术标准[S].(2)JTGD20-2006,公路路线设计规范[S].(3)JTGD30-2004,公路路基设计规范[S].(4)JTGF10-2006,公路路基施工技术规范[S].(5)JTJ034-2000,公路路面基层施工技术规范[S].-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计(1)JTGD40-2002,公路水泥混凝土路面设计规范[S].(2)JTGF30-2003,公路水泥混凝土路面施工技术规范.(3)JTGF80/1-2004,公路工程质量检验评定标准.(4)公路排水设计规范[S](10)公路设计手册《路基》(第二版)[M].(11)公路设计手册《路面》(第二版).(12)公路桥涵设计手册《涵洞》[M].(13)《公路工程预算定额》、《公路工程概算定额》。(14)《公路基本建设工程概算、预算编制办法》及附录十一,《公路工程概算定额》、《公路工程预算定额》、《基价表》。(15)《公路基本建设工程投资估算编制办法》、《公路工程估算指标》。(16)《公路工程机械台班费用定额》。(17)《公路工程国内招标文件范本》、《公路工程国际招标文件范本》。(18)各省、市、自治区交通厅(局)公布的《公路基本建设工程概预算编制办法补充规定》。八、现场施工条件1.交通运输条件沿线地区公路交通发达,道路状况良好,已形成以国道、省道、高速公路为骨架的交通运输网络。同时该地区路网、省道、县道和乡村公路标准高,道路状况良好;另外在施工场地附近均有当地的现成的机耕道或二级公路直通到施工场地,均将为本段线路的建设提供有利的施工条件。2.材料1、石料场:沿线石料主要是花岗岩、石灰岩等,岩石裸露,无土覆盖层,质地坚硬,强度较高,耐磨能力强,可开采为碎(片)石。加工后的石料适用于桥梁、涵洞、路面、防护工程等。各石料强度较好,储存量丰富,均有现成的机耕道或二级公路通往料场。2、砂料场:沿线的河流含砂量较大,已开采了多个砂场。砂的级配较好,含泥量少,产量丰富,开采时间不限,且有现成的机耕道通往料场,交通便利。3、施工时,碎(片)石、砂等材料必须取样试验,符合标准规定后才能使用。沥青、钢材等外购材料必须符合质量标准并附有合格证书。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计3.施工用电根据本工程的施工和生活用电情况可以主要采取当地居民的电网,另设有柴油发电机组发电,以备停电时解决施工及照明用电的需要。4.施工用水沿线水资源丰富,能够满足本项目建设的需要,环境水对混凝土工程无腐蚀性。5.通讯沿线电力情况供应良好,工程用电以自发电为主,如需社会电网供电可自行与当地供电部门协商解决,沿线通讯条件较好,一般区、市、乡、镇均有国内直拨通讯设施。九、主要工程数量本段K57+000.000~K59+014.528是广西田阳至德保二级公路NO.20段工程,长度2014.528m。该段基本工程包括:土石方10.027万方,盖板箱涵1座计27.53m,圆管涵两座共44.3m,挡土墙共120m。具体详细工程数量见“主要工程数量表”表4-2主要工程数量序号工程项目单位数量路基工程 1前期准备m10002场地清理m3460.93挖路基土方m3539294填土石方m3454815浆砌片石边沟m31561.526浆砌片石排水沟m3744.587铺草皮m2202938浆砌片石挡墙m3113涵洞工程 1预制圆管涵m32管涵基础开挖m348-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计3管涵基础砌筑m335.634管涵C20砼基础m338.415管涵C20砼墙身m315.176管涵安装m325.77盖板涵浆砌片式基础m328.128实体式C20砼基础m359.019盖板C20砼涵身m374.910预制矩形板m332.1911矩形板安装m332.19路面工程 1混凝图搅拌站座12砂砾垫层m2203913路面基层m2181764乳化沥青封油层m2173735水泥混凝土路面m217373公路设施及绿化1百米桩块202里程碑块23公路界碑块74种植乔木株434挡土墙工程数量表序号起止桩号墙长(m)工程数量墙身基础抹面挖基(m3)回填泻水孔-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计(m3)勾缝面积基底面积片石(m3)(m2)(m2)普土软石(m3)(m2)回填砂砾(m3)油毡(m3)1K57+4800-K57+520403264379212.975.475.480.580.5283.5315.02K58+260-K58+3206040170.2107.4295.5114.8114.8189.5110.5405.0450.0合计 100727113.2186.4508.4190.2190.2270191688.5765涵洞(盖板涵)工程数量表桩号涵长(m)C20混泥土基础石台基础(m3)C20混凝土台身(m3)M7.5浆砌片石涵底铺砌(m3)C20混凝土帽石(m3)M7.5浆砌片洞口铺砌(m3)M7.5浆砌片隔水墙(m3)M7.5浆砌片石翼墙基础(m3)C20浆砌片石翼墙身(m3)C20混凝土(m3)钢筋(kg)K57+80017.853.98135.452.30.485.152.985.0310.08257.151313涵洞(圆管涵)工程数量表桩号C20混凝土端墙墙身(m3)C20混凝土端墙基础(m3)C20混凝土管基(m3)C20混凝土墙帽(m3)M7.5浆砌片石洞口铺砌(m3)M7.5浆砌片石隔水墙(m3)C20混凝土八字墙翼墙墙身(m3)砂砾垫层(m3)C20混凝土翼墙基础(m3)钢筋(kg)C20混凝土(m3)K57+505.8783.671.6122.020.462.33.324.668.324.661601.656.56K58+731.5751.711.026.890.281.22.374.394.77 2.21471.623.07-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计第五章组织管理机构及管理职责一、施工组织管理机构按照项目法组建项目经理部,承担本项目的施工任务。项目经理部设项目经理一名,项目副经理一名,总工程师一名,下设工程部(含试验室、精测队)、质检部、安全部、物资部、设备部、计划经营部、财务部、综合部等部门。本合同段的施工组织机构见“广西田阳至德保二级公路NO.20合同段施工组织机构图”。广西田阳至德保二级公路NO.20合同段项目经理项目副经理总工程师工程部质检部安全环保部计划经营部财务部物资部设备部综合部实验室测量队路基施工队路面施工队桥涵施工队防护排水施工队综合施工队图5-1广西田阳至德保二级公路NO.20合同段施工组织机构-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计二、管理职责根据本项目施工管理要求和各部门分工,明确各部门职责,综合各部门职能要求如下:1.项目经理制定项目管理目标和创优规划,建立项目管理体系,保证项目管理目标的实现。组织精干高效的项目管理班子,搞好项目机构设置、人员选调及职责分工。科学组织施工,及时组织有关人员编制项目施工方案、进度计划安排、重大技术措施、资源调配方案、提出合理化建议与设计变更等。沟通项目内、外联系渠道,及时妥善处理好内、外关系。建立严格的经济责任制,强化项目管理,推行科技进步,搞好工期、质量、安全和成本控制,提高综合经济效益。接受业主和上级业务部门的监督指导,及时向业主汇报工作。参与质量事故的调查处理,组织落实纠正和预防措施,并对事故直接人员进行经济处罚。负责制定培训计划,督促培训计划和培训方案的落实。2.项目副经理配合项目经理工作,具体组织工程项目的施工,对项目经理负责。协调与业主及监理单位的关系,保证工程进度、质量、安全、成本控制目标的实现。科学组织施工,及时组织编制进度计划安排及资源调配方案,参与提出合理化建议与设计变更等重要决策。负责组织有关部门制定项目环保规划、措施,定期对环保工作进行检查,确保环保工作落到实处。负责施工现场环境保护、文明施工、综合治理等工作,严格执行铁道部、地方政府、业主的有关标准及要求。3.项目总工程师对本项目的科技攻关、施工技术、质量负全责。负责制定技术培训计划,组织技术人员实施各项技术规范和质量验收标准。主持编制施工方案及实施性施工组织设计的审批、监督和落实。负责制定科技研发计划并组织科技攻关,配合项目经理督促监察生产计划的执行。负责组织重点工程项目的工法和技术总结。参与施工、物资、设备、技术研发、测量及试验、安质部门的检查指导工作。组织重点项目技术、安全、质量等重大问题的调查处理,并提出整改意见和技术措施。参加项目安全、质量、设备、大型临时设施、文明标准工地制定和实施;协调施工相关部门的工作。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计4.工程部负责工程项目的施工过程控制,制定本项目施工技术管理办法。负责工程项目的施工组织设计及调度、征地拆迁工作,进行技术交底,过程控制,解决施工技术疑难问题。编制竣工资料和技术总结,组织实施竣工工程保修和后期服务。结合工程实施情况,积极推广应用新技术、新工艺、新设备、新材料,对工程中出现的技术问题及时向总工程师和项目经理汇报。负责信息管理系统的具体实施、数据分析等,为业主、总部提供及时、有效的施工信息。参加验工计量,并对合格产品进行量测、计量。(1)试验室负责本项目的检验、试验、交验,按检验评定标准对施工过程实施监督并对检验结果负责。负责现场各种原材料试件和混凝土试件的测试、检验及质量记录。根据现场试验资料,提出各种混和料的施工配合比等试验数据,并在施工过程中提出修正意见报批准执行。配合各科研项目完成试验工作,作好资料整理及分析。(2)测量队负责控制测量、放线定位测量和对工程进行复核、检查及其它抽查性测量工作。负责测量桩橛的交接;根据建设单位和设计部门给定的控制点,布置施工阶段的测量控制网;负责实施竣工测量,并按规定做好相关的测量记录;参与验工计价。5.安全环保部负责项目经理部安全监察和管理。按照规范和设计要求对工程安全进行监督、检查。依据我单位安全方针和目标,制定项目经理部安全保证体系,制定安全管理工作规划,负责综合管理,行使安全监察职能。会同有关部门组织对伤亡事故、行车及交通事故、生产事故、施工质量事故的调查处理,提出分析处理意见,并及时向项目经理部领导和上级部门汇报。定期、不定期组织项目经理部安全大检查,及时处理和纠正各种不安全操作和安全、质量隐患。积极组织各种“安全生产周、月”活动。负责环保方案的制定,检查环保方案的实施。解决处理环保存在的问题。确保环保目标的实现。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计6.质检部负责项目经理部质量监察和管理。按照规范和设计要求对工程施工质量进行监督、检查。依据我单位质量方针和目标,制定项目经理部质量方针和质量保证体系,制定质量管理工作规划,负责综合管理,行使质量监察职能。负责全面质量管理工作。根据本工程的具体项目,在ISO9001的基础上,研究、起草成文一套质量管理系统。在项目实施过程中根据工程进展情况,不断完善、更新质量管理系统。7.物资部负责物资采购、验收和物资管理。认真贯彻国家物资政策,自觉遵守物资工作纪律,严格执行上级颁发的各项物资管理的规章制度,并根据项目具体情况拟定补充细则。负责制定项目的物资管理办法,检查指导和考核施工队的物资采购和管理工作。对物资、大堆料、周转料进行管理,并对工地使用情况跟踪检查。切实做到文明施工,科学管理。做好核算工作,对照材料消耗定额掌握材料的实际耗用情况,及时分析不合理消耗的原因。编制工程各项物资消耗统计报表,并进行分析说明,按期上报有关部门。参与成本分析与管理,对各施工单位的材料消耗情况提出考评意见,监督各单位材料管理情况。8.设备部按照设备管理细则和项目的经营目标、施工方案,编制设备装备计划,配合做好设备的配备选型。负责设备管理工作,制定施工机械、设备管理制度。解决设备使用、管理中出现的问题,组织实施设备的更新改造和大修计划及保养计划。参与成本分析与管理,对各施工单位的机械使用费用情况提出考评意见,监督各单位机械设备管理情况。9.计划经营部负责本项目承包合同的管理,按时向业主报送有关报表和资料。负责工程项目施工计划的制定、实施和管理,根据施工进度计划和工期要求,适时提出施工计划修正意见,报项目经理批准执行。负责组织工程项目验工计价,统计报表的编制,按时向有关部门报送各种报表。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计10.财务部由公司直接委派,向公司财务总监负责,负责工程项目的财务管理、成本核算工作。参与合同评审,组织开展成本预算、计划、核算、分析、控制、考核工作,并及时向公司上报月度、季度、半年和年度财务报表。11.综合部积极参加项目经理部生产经营和管理方面的调查研究,收集整理上报有关行政信息,为领导决策提供依据。负责项目经理部行政综合性工作计划、报告、总结、以及其它文稿的拟写工作。组织、参与项目经理部召开的行政会议,协调项目经理部内各管理部门的工作。负责接收、整理、保管文书、科技档案和其它专业档案以及文件、资料的指导、编制工作,对上级部门颁发的各种文件、资料等妥善保管。负责与地方政府及有关外界的联系、沟通。配合工程部做好信息化管理系统的正常运转。做好各种对内、对外的思想宣传工作。做好劳务工管理工作。第六章施工准备工作一、施工技术准备1.气象、地形和水文地质的调查(1)掌握气象资料,以利综合组织全过程的均衡施工制定雨季、大风天气的施工预防措施。(2)与有关部门联系,取得地下管线埋设的有关资料,并汇同甲方协助搞好管线的移位和保护工作。(3)了解和掌握施工环保、文明施工、交通管制和当地风土人情,并与有关部门联系办理施工报建手续。2.编制实施性施工方案在签定合同后,立即组织有关技术人员熟悉施工图纸、施工规范和施工质量检验标准,及时制定各分部工程技术措施。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计结合现场的施工环境和实际情况及时编写各主要分项工程实施性的施工方案,提出更具体详细的施工计划、材料计划、机械使用计划、施工工艺和有关的保证措施,按程序报监理办理好审批手续后,再详细做好技术交底和安全交底。3.测量控制网复测在本工程开工前组织熟练的测量人员对甲方提供的坐标点和水准点进行复测和埋设工作,测量结果必须满足施工测量规范和设计要求,对设计提供的控制点和主要施工测量桩点加以保护,按设计图纸布设施工网点和标志桩加以清楚标注并设保护桩以校准。待整个导线点和水准点复核验收合格后,才能进行施工测量放样工作。二、物质条件准备1.材料准备本工程使用的材料包括填筑土料、机械用汽油、柴油等。土料:根据工程特点和实际情况,就近组织建筑材料,如果开挖料经过监理工程师验证符合回填土料要求,用开挖土料进行回填。中砂、毛石、碎石、水泥等地方材料可在当地购买。汽油、柴油:县城就近加油站采购。根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需材料用量计划,以便作好备料、供料准备,仓库储存、堆场及组织运输等工作。各种原材料、半成品进场使用前必须经过质量检查合格有出厂合格证。2.施工机械准备(1)用于本工程的机械设备分为两大类:第一类,土石方开挖、回填工程机械;第二类,测量仪器设备;第三类,道路施工机械。第四类,混凝土制作、浇筑、养护机械。(2)根据确定的施工方法、施工机具、设备的要求以及施工进度计划的安排,编制施工机具、准备需用量计划,组织施工机具、准备需用量计划的落实,确保其按时进场。3.劳动力准备根据本工程的特点和施工进度计划的要求,确定各施工阶段的劳动力需用量计划,具体选择高素质的施工作业队伍进行相应工程的施工,施工作业队伍由项目部统一管理,具体的安排见施工进度表。(附图表)-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计第七章总工期及进度计划安排一、总工期开工日期:2012年7月1日;竣工日期:2011年3月2日。总工期:T=272天。二、施工进度计划安排1.施工进度计划安排依据(1)招标文件、指导性施组对本标段的工期总要求,以及满足本段施工的要求。(2)本段工程特点及重、难点分析,工程量大小、工程环境及各种外部条件对施工进度的影响程度。(3)本段前期安家、施工便道规划、施工用电等已初步规划完成,正在紧张的施工准备阶段,现场施工材料的调查与供应、施工队伍的选择、总体施工方案、技术措施及施工组织规划已逐步形成,具备初步开工条件。2.施工进度安排原则(1)施工作业安排与施工进度相协调进度计划满足业主总工期和阶段工期要求,针对各分项工程特点和环境特点安排施工进度,使施工作业安排与施工进度计划相协调。安排时考虑各种对工期的不利因素,留有余地,使工期有效可控。确保或提前按施工计划要求完成本区段施工任务。(2)施工安排采取平行作业,多点、多工作面、多工序同时施工,以缩短工期,加快施工进度。紧紧围绕施工关键线路组织施工,综合分析各种施工条件,实现工程整体协调推进,均衡生产,确保总工期。(3)充分考虑各种不利因素,积极规避施工风险充分考虑各种不利因素,尤其是雨季对施工的影响。(4)优化资源配置、加快施工进度加大资源投入,加强技术力量、优化设备配置,提高施工生产效率,加快工程施工进度;同时针对实际情况作好施工机械设备储备,防止因为部分机械设备故障而影响施工生产。在保证工程质量和安全生产的基础上,优化资源配置,挖掘机械设备潜力。以技术资料、工程量清单提供的工程数量和本标段计划投放的资源(机械设备、劳动力、材料、资金等)为依据,以计划的工期目标为前提,运用网络计划技术,统筹兼顾,合理安排各分项工程施工进度。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计三、工期保证措施1.施工进度的保证措施加强施工管理,合理增加投入;发挥机械化施工优势,全力保障施工生产;搞好对外关系,确保施工生产顺利进行;抓好资金管理,确保资金投入;科学组织,加强协作。全方位保证工程建设工期。(1)编制科学、合理的实施性施工组织设计优化的实施性施工组织设计和科学先进的施工方案是工程顺利开展的关键,也是确保工期的前提。为此,我们现在已抽调了一批有桥梁、路基工程施工经验的技术人员,编制实施性施组设计,通过加强施工计划和施工方案、施工工艺的科学性、先进性,提高设备的先进性和配套合理性,运用网络技术和系统工程原理,综合分析本工程的技术特点、难点和现场的实际情况,编制详细、切实可行的实施性施工组织设计。通过进行多方案综合比选,选择最优方案,使工程施工做到点线明确、轻重分明、计划可靠、资源配置合理,确保直线工期,实现快速施工。采用科学合理的施工工艺、先进的施工机械设备,根据本标段控制工程的特点,建立科学先进的作业生产线,对进度指标进行有效控制,缩短各关键工序的耗时,压缩直线工期,保证总体目标工期实现。(2)编制合理的工期进度计划和资金使用计划针对施工重难点、工程特点,抓住工程施工的关键工序,编制合理的、满足全标段总体工期要求的工期进度计划和资金占用计划,并围绕进度计划展开施工。当实际进度与计划进度出现偏差时,及时研究、分析出现偏差的原因,并采取合理的人、财、物等失踪措施进行纠偏,使实际进度与计划进度相一致;当实际进度不能与计划进度相一致时,根据工程实际进度情况对进度计划做合理的调整,但计划的调整应满足总体施工工期规划。施工进度计划的完成,需要合理的资金调配计划,因此必须有合理的资金使用计划与进度计划相适应。(3)建立保证工期的组织机构建立保证工期的组织机构体系,其相应的管理职责在项目管理组织设计任务分工表和职能分工表中标示并落实。(4)合理配置施工资源,全方位保障施工生产合理配置调入本项目的人、财、物(包括机械设备、各种材料资源)等因素,进行资源合理配置或资源整合,达到资源的合理配置,发挥最大的施工效益。对施工机械,选配性能精良、合理配套的施工机械,购置满足本工程需要的施工机械,设立机械修理组,建立完善的机械保养维修体系及措施,保证施工机械的完好率。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计(5)加强网络计划管理应用系统工程原理,采用项目、网络管理软件,对工程重点、难点和控制工期的工序进行认真分析研究,做出网络图,通过网络图抓住关键线路。对工程重难点施工加大技术攻关力度,同时,使施工计划做到日保旬、旬保月、月保年。在保证安全、质量的前提下,合理安排作业层次,控制各重点作业循环时间,利用各时段有利时机加快施工进度。(6)科学组织,加强协作随着施工情况变化,及时分析控制工期的关键线路,合理调剂人力、物力、财力和机械配置,使施工进度按计划进行。加强调度统计工作,合理分析研究,在保证安全、质量的前提下,通过网络技术及统筹技术尽量减少各道工序之间的衔接时间,充分利用各个工作面,避免出现窝工现象。项目经理及项目总工协调好各个业务部室工作,加强协作配合,为现场施工提供有力的经济技术保障。理顺上下内外关系,对施工现场需求和需解决问题及时反映、及时解决,避免影响施工进度。(7)做好人员培训,保障施工生产本标段施工技术标准高、工艺复杂、质量要求严。因此参建员工的技术熟练程度将对工程建设工期产生一定的影响。上场后,我们将根据各专业工序的开工进度,提前组织和安排员工进行技术培训,确保每一个参与施工的技术人员和工人具备熟练的操作技能,做到持证上岗。(8)搞好对外关系,确保施工生产顺利进行工程施工对外涉及面广、处理好方方面面的关系对工程建设的顺利进行至关重要。因此,在施工中各部门、各施工队在合法的前提下切实理顺与甲方、监理工程师和地方政府的工作关系,并建立融洽的地方关系,创造良好的外部施工环境。(9)确保物资供应加强各种物资调查,主要物资(包括钢材、水泥、防水板、轨枕等)由建设单位(或业主)牵头,项目部统一招标采购、集中中转配送;其他物资由项目部组织统一招标采购、建立临时材料厂集中中转配送。(10)进度控制的基本程序在确保安全、质量的前提下,利用各种现代化设备及信息软件进行进度监控,根据监控情况实时调度各种资源,确保实现本工程的工期目标。对各分项工程施工全过程进行进度监控管理,监控原则为:目标明确,事先预控,措施有效,适时调整,确保工期。进度监控方法见下表。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计表7-1进度监控方法序号监控方法监控方法说明1投资指标监控法根据总体投资计划,编制相对应的逐月投资计划,并比较施工中实际每月完成与计划完成的投资差距,分析差距原因,分析差距产生的单位、分部和分项工程,采取相应对策,从宏观控制到微观控制,并绘制投资管理控制曲线。2形象进度监控法对分项、分部工程编制每旬、每月、每季、每年的施工形象进度计划,施工中及时掌握每旬、每月、每季、每年所达到的形象进度,看实际完成与计划完成工程量的差距,分析差距产生的原因、单位、分部和分项,采取相应对策,同时建立工程管理曲线。3单项进度指标监控法及时统计施工中各项实际进度指标,掌握情况,与施工组织设计确定的各项进度指标进行比较。发现实际指标低于计划指标时,采取调整工序、优化资源配置等相应措施,确保单项进度指标的实现。4关键线路监控法根据施工组织设计确定的施工进度网络图,明确关键线路,在施工组织上,狠抓关键工序,并根据工程进展变化,适时调整网络图,明确不同阶段的关键工序,采取相应的有效对策。关键线路分层次,关键工序保关键点,关键点保关键线路,关键线路保总工期。否否采取纠偏或调整措施编制下一期计划编制施工总进度计划,填写《施工总进度计划报审表》业主、监理工程师审批编制年、季、月进度计划,填写《施工进度计划报审表》业主、监理工程师审批按计划组织实施对进度实施情况进行检查、分析基本实现计划目标严重偏离计划目标图7-1进度监控流程图-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计2.工期控制方法(1)组织控制确立工期保证组织机构,明确职责划分,相互协调,在项目经理的统一领导下进行工作。(2)管理控制编制进度计划,通过网络计划的方法对各工序进行细化计算,确立关键工作,关键线路,实现进度的科学化。(3)合同控制在律师的协助下完成项目经理部内部的合同结构模型及合同文件。(4)技术控制技术部门对设计和施工任务情况进行综合考虑后,编制一套满足本工程和适应本地区的施工技术方案,并作好施工技术控制,以保证施工进度满足计划要求。施工中出现施工难题后,施工技术部门应结合本工程的特点,尽快提出解决问题的方法,以满足施工生产的需要。第八章路基施工方案一、挖方路基1.施工方法(1)恢复定线,放出边线桩,对不同路段采取不同的施工方法。对较短的路堑采用横挖方法,路堑深度不大时,一次挖到设计标高;路堑深度较大时,分成几个台阶进行开挖。对较长的路堑采用纵挖法,其路堑宽度、深度不大时,按横断面全宽纵向分层开挖;对宽度、深度较大的路堑,采用通道式纵挖法开挖。对超长路堑,采用分段纵挖法开挖。(2)路基土方开挖采用机械化施工方法,用挖装机械配合自卸汽车施工。(3)路基开工前,应考虑排水系统的布设,防止在施工中线路外的水流入线内,并将线路内的水(包括地面积水、雨水、地下渗水)迅速排出路基,保证施工顺利进行。(4)对设计中拟定的纵横向排水系统,要随着路基的开挖,适时组织施工,保证雨季不积水,并及时安排边沟、边坡的修整和防护,确保边坡稳定。(5)路槽达到设计标高后,用平地机整平,刮出路拱,并预留压实量,最后用压路机压实,检查压实度。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计路基放样地表清理土石方挖运边坡修理排水排水系统施工击实标准试验路槽平整压实压实度检查复测图8-1挖方路基工艺流程2.主要机械设备推土机,挖掘机,装载机,平地机,压路机,洒水车、自卸汽车。二、填方路堤1.路堤填土(1)路基填筑工程可用配套的机械化施工。挖、装、运、摊、平、压机械化流水作业,能保证路基填筑高质量、高速度的完成。(2)恢复路基中线并加密中桩,测标高,放出坡脚桩,桩上注明桩号,标上填筑高度。清除填方范围内的草皮、树根、淤泥、积水,并翻松,平整压实地基,经监理工程师认可,实测填前标高后,方能上土填筑路基。(3)选择适宜的填筑材料,提前作好标准击实试验,并经监理工程师批准试验资料和选择的取料场。(4)地面横坡或纵坡陡于1:0.5时,原地面应挖成台阶后填筑,台阶宽度满足摊铺和压实设备操作的需要,且不小于1米。砂类土上则不挖台阶,应将原地面以下200-300mm的表土翻松。(5)采用水平分层的方法填筑路堤,根据压实设备和技术规范确定压实厚度,一般控制每层压实厚度20-30cm。(6)土方的挖、装、运均采用机械化施工,一般用挖装机械配备自卸汽车运土,按每延米用土量严格控制卸土,推土机把土摊开,平地机整平。(7)当路基填土含水量大于最佳含水量时可在路外晾,也可在路基上用翻拌晾晒;当含水量不足时,可用洒水补充,使填土达到最佳含水量的要求,确保达到压实度标准。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计(8)当路堤宽度、厚度和填土含水量等符合要求后,用压路机从路边向路中,从低侧向高侧顺序碾压。压实遵照先轻后重的原则,直到达到设计的压实度为止。(9)根据路堤的填筑高度,严格按规范要求检查压实度,每层填土都要资料齐全,并经监理工程师签认或旁站。(10)在雨季施工中,严防路堤积水,填筑层表面应适当加大横坡度,以利于排水,并注意天气预报,及时碾压成型,防止填土被雨水泡软。(11)进入初冬填筑路堤时,尽量昼夜连续施工,取土场进行覆盖,保证填土不受冻害影响,每天填筑的土层要当天碾压成型。(12)达到设计标高时要抓紧按设计要求整理路槽,修整边坡,防护,确保路堤填筑质量和稳定性。(13)设计在填方路段的桥涵构造物要提前施工,桥涵两侧回填应特别注意,填筑材料必须符合设计及规范要求,台背回填最好与路堤填方同步协调进行,桥台附近配合小型压实机械压实,台背回填和路堤填充方结合部要特别重视,如后填台背要挖台阶,保证压实度合格。雨季应防止地面水流入,如有积水要及时排除,确保台背压实质量,严防因桥头填土沉降而造成的跳车。(14)半填半挖路基和填挖交界处的路基,结合填挖方路基的施工要求进行,填方一般从低处开始,按照路基顶面的不同高度控制压实度标准,最后一层要翻松挖方地段,平整后和填方路段一起碾压成型路基。路堤放样清理地表选择土场击实试验填前压实清除表土压实度检查测量标高击实试验监理工程师签认路堤上土土方运输含水量检查平整压实处理翻浆压实度检查边坡修整排水施工填上层料监理工程师检查图8-2路堤填土工艺流程-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计2.填石路堤(1)施工特征填石路堤是利用开挖的石料填筑路堤,它与一般填土路堤不同,主要是石料粒径大,强度高,填筑和压实都有特殊要求。(2)施工方法恢复路基中线,并加密中桩,测标高,放出坡脚桩,桩上注明桩号,标上填筑高度。清除填方范围内的草皮、树根、淤泥、积水,并平整压实经监理工程师认可,实测填前标高后,方能进行填石路基施工。填石路堤的风化石或碎石的最大粒径应不大于压实厚度的2/3。分层填筑,分层压实,填筑厚度不宜大于40cm。逐层填筑时,应安排好石料运输路线,专人指挥,按水平分层,先低后高,先两侧后中央卸料,并用大型推土机摊平。个别不平处应配合人工用细石块,石屑找平。当块石级配较差,粒径较大,填层较厚,石块间的空隙较大时,可于每层表面的空隙里扫入石渣、石屑、中、粗砂,再以压力水将砂冲入下部,反复数次,使空隙填满。人工铺填粒径25cm以上石料时,应先铺砌大块石料,大面向下,小面向上,摆平放稳,再用小石块找平,石屑塞缝,最后压实。人工铺填块径25cm以下石料时,可直接分层摊铺,分层压实。填石路堤的填料如其岩性相差较大,则应将不同岩性的填料分层或分段填筑。如路堑基岩为不同岩种,允许使用挖出的混合料填筑路堤,但石料强度、粒径应符合规范规定。填石路堤路床顶面以下100cm范围内应铺填有级配的砂石料或土,粒料最大粒径不得大于10cm。填石路堤选用重型振动压路机分层洒水压实,压实时继续用小石块或石屑填缝。碾压时的操作要求,应先压两侧(即靠路肩部分)后压中间,压实路线对轮碾应纵向互相平行,反复碾压。填石路堤的紧密程度应在规定深度范围内,通过振动压路机进行压实试验,当压实层顶面稳定,不再下沉(无轮迹)时,可判为密实状态。顶面至路床顶面以下50cm范围内按填土压实要施工。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计测量放样清表压实码砌坡脚填筑石料压实检查备石料压(夯)实填料路床填土石料运输压实检查压实试验监理签认石料鉴定监理签认含水量检查监理签认填土碾压边坡修整压实度检查路填自检监理验收图8-2路堤填石工艺流程(3)主要机械设备推土机,装载机,压路机,洒水车,自卸汽车等。三、排水工程本合同段排水工程包括涵洞、边沟、排水沟、截水沟等各型水沟的施工。涵洞有圆管涵与盖板涵两种形式。1.排水工程施工方法(1)施工准备片块石、碎石、砂来源于自采石料场和附近料场,用4.5T自卸车沿各施工段的临时施工便道至施工现场。平板拖车运至现场,水泥从厂家运至施工现场,材料沿线堆放,人工搬运至现场。边沟、排水沟、截水沟、急流槽施工方法:施工放线→人工配合反铲挖掘机开挖沟槽→铺砌砂砾石垫层→浆砌沟底和沟边坡→沟底抹面→根据设计情况(有、无)安装盖板→周围地面整平压实。砂浆采用移动式0.35m3拌和机现场拌制,人工搬运砌筑。开挖废料用4.5T自卸车运至选定弃土场。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计施工中,沟底纵坡应符合设计要求,石料平整,砂浆饱满,沟侧线顺直,曲线圆滑,线条美观,保证水流畅通。且必须做好不同位置的排水设施的衔接及截水沟与泄水槽,泄水槽与排水沟的衔接。2.涵洞工程施工方法(1)钢筋砼圆管涵施工工艺首先放出轴线和基础开挖线,用人工或机械开挖,接近设计标高时,再用人工进行清理修整,然后进行基底处理。基础处理后,用经纬仪准确放出轴线,确定基础平面尺寸支基础模板,经轴线、标高检查无误后,浇注垫层砼。在基础施工时注意横坡和沉降缝的设置,然后养生、拆模,到规范规定强度采用吊车安装涵管。安装涵管内径平顺,管身应与基础管座接触密实,使管受力均匀。管缝不大于1厘米,并用沥青麻絮填塞。管节沉降缝与基础沉降缝一致,用沥青麻絮塞实。管外侧接缝用20号砼箍缝并注意养生。(2)盖板涵施工工艺盖板涵施工工艺流程图:测量放线基础开挖基坑处理基础浇筑涵身浇筑盖板安装防水层两侧回填验收四、边坡防护1.施工准备本标段防护工程砌石用料主要从沿线石料场采取,4.5T自卸车沿临时施工便道运至施工现场,水泥从厂家直接运至施工现场存放,材料沿线存放,人工运至现场。预制块由预制构件厂预制,用东风车运至施工现场。砂浆拌制采用0.35M3拌和机,在现场拌制,人工运输。砌筑工程主要是人工砌筑,沿线进行分段作业。施工中严格按技术规范要求进行,保证砌体质量。采用挤浆法砌筑,注意大面朝下,摆放平稳,合理布置接结面,层间错缝,搭接良好,表面平整,砂浆饱满,勾缝认真,平顺美观。2.边坡防护工程本合同段线路经过处有岩质深挖方,且边坡坡面局部破碎,风化严重,高边坡防护工程占有非常重要的地位,其工艺及质量的优劣不仅关系到工程成本和施工安全,而且也直接影响到工程结构的寿命和通车后的行车安全,必须高度重视。根据挖方边坡的地质及边坡高度等情况,设计采用了浆砌护面墙、预制混凝土块骨架护坡、植草等防护措施。 -62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计(1)护面墙施工工艺砌筑工艺:施工放线→开挖路基→检平基底→浆砌基础→安装排水→墙背铺设→反滤→浆砌墙身→墙背回填夯实→勾缝。(2)混凝土预制块护坡施工混凝土预制在施工现场进行预制,运输、安装。边坡防护施工在路基施工完成后便可进行施工。其施工步骤如下:测量放线→预制混凝土块→检平基底→预制块砌筑→喷播草种。3.养护混凝土预制块护坡完成后,及时洒水养生。五、挡土墙挡土墙基坑采用人工或机械开挖,人工整修,随挖随砌。挖基避开雨季,保证槽壁平整坚实,基底平顺,无积水。基坑回填采用砂石粘土填料,在结构物达到规定强度后分层回填,采用打夯机夯实并达到规定的压实标准。施工时保证砌体坚实牢固,按规定施作沉降缝,保证勾缝平顺,无脱落,泄水孔坡度向外,无堵塞,沉降缝整齐垂直,上下贯通。 挡土墙墙背根据墙背岩土、填料类别,设置反滤层及隔水层。凡墙背为土质、软质岩石、含泥质岩石、易风化岩石及填料为细粒土时设置0.3m厚的砂砾石、土工合成材料作为反滤层。膨胀土地段挡土墙反滤层厚度不小于0.5m。反滤层顶部与下部设置隔水层。 浆砌片石挡墙采用坚硬不易风化的片石挤浆法砌筑,片石选用干净、强度不低于30Mka、块径不小于30cm的石料。墙身采用拌合机拌制砂浆、人工挂线挤浆砌筑、人工勾缝、草袋覆盖、洒水养护。厚层砌体采用砂浆捣固棒捣固。施工时墙面保持平整,各部位尺寸符合设计要求,砂浆饱满,勾缝均匀,灰缝宽度、错缝符合规范要求,并按设计预留泄水孔。 砼挡墙采用人工立模板,机械拌制砼,砼搅拌运输车运送砼,机械提升砼或合格的片石,料斗入模,机械振捣,草袋履盖,洒水养护。砼挡墙施工时,按规定施作沉降缝并预留泄水孔。 清理施工场地,整修边坡使砌筑地带的标高及边坡坡率与要求相一致,然后进行施工放样,开挖骨架基坑并夯实。经检查符合要求后,砌筑浆砌片石骨架。骨架完成后回填土,为下步植草做准备。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计第九章路面工程施工一、路面基层施工1.路面基层施工方法(1)施工准备本工程底基层全断面分两幅施工,先施工右幅,再施工左幅,全部采用集中厂拌法拌制混和料、汽车运输,摊铺机摊铺人工配的方法进行;准备下承层:对下承层表面进行检测,确保达到规范要求。对不合格的路段采取必要措施,使其达到标准后方能铺筑。全断面分两幅施工,先施工右幅,再施工左幅;测量放样:恢复中桩,直线段每10M一桩。根据中桩放出边桩,进行水准测量,在左右两侧边桩上标记基层的松铺标高;培筑土路肩:施工前,先将两侧土路肩培好,并注意设置临时泄水沟;挂线:直线段每10M一桩,根据计算的松铺厚度挂好基准线,使基准线达到规定拉力以保证高程准确。(2)拌和根据试验数据,做好拌和机的调试。拌和机各料斗计量精确,确保混合料达到设计配合比要求。拌和过程中,视材料含水量的变化等情况,及时调整用水量,确保混合料的含水量均匀、合适,一般应略大于最佳含水量。(3)运输采用自卸车进行运输,根据生产能力和运距我部拟配备10台自卸车。(4)摊铺摊铺机位于摊铺起点,按松铺厚度调试好熨平板高度,熨平板下两边垫宽20cm长60cm的硬质木板,高度与松铺高度一致。摊铺开始前,摊铺机前有2辆以上的运料车等候,运料车在摊铺机前10—30cm处停下,并配专人指挥车辆,使摊铺机开机后连续摊铺,尽量避免停顿;运料车倒车接近摊铺机时,严禁撞击摊铺机。控制摊铺机的摊铺速度,使之与拌和、运输能力相适应,摊铺过程连续进行;接缝的处理:摊铺结束后,摊铺机驶离混合料末端,然后人工将混合料末端整平并碾压密实。重新开始摊铺新混合料前,将不符合平整度要求的末端部分刨除,形成一横向垂直向下的断面,再进行后续的摊铺。(5)压实-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计在混合料最佳含水量开始碾压。先用轮胎振动压路机自外侧向内侧在路面全宽范围内静压3遍,再开振动碾压4~5遍,振压后用18-21T三轮压路机从外侧向内侧重迭后轮1/2进行排压1~2遍,直至消除轮迹并达到压实度要求。碾压过程中应遵循“先边后中”、“先轻后重”的原则,根据试验路的经验进行碾压操作,以确保压实度;(6)检测碾压结束,及时检测高程、横坡度、宽度、平整度等各项指标符合规范要求。(7)养生对已成型合格的路段封闭交通,覆盖保湿养生不少于7天,经常保持路面潮湿。养生期间封闭交通,除洒水车外禁止任何车辆通行。(8)工序接交施工完毕,经监理工程师验收合格后,方可进行下道工程项目的施工。二、路面面层施工1.路面层水泥混凝土施方法(1)施工准备稳定层达到规范要求的强度,即进行模板的安装工作。模板安装前应用全站仪进行精确放样,特别是曲线段和超高段,应加密控制桩,以保证成型后的公路面平纵面平顺、圆滑。施工时要求拴线,确保模板直顺,安装完后要进行模板的牢固性;水泥混凝土路面的施工采用混凝土运输车运至现场,摊铺、振捣、真空吸水,林面、压纹;摊铺前先全面检查模板的位置、标高、直顺度及支撑是否牢固:钢筋以及其它埋设位置;胀缝板安装直顺,位置准确;利用导线点恢复中桩、边桩,直线上每10m设一桩,曲线上每5m设一桩。高程测量上我们采用两级测量制,即一组测量,一组复核,切实做到数字准确无误;(2)混凝土摊铺本设计路段的施工机械选择滑模摊铺机,一级公路施工,宜选配能一次摊铺2~3个车道宽度(7.0~12m)的滑模摊铺机;滑模摊铺路面时,可配备一台挖掘机或装载机辅助布料;切缝时可使用软锯缝机、支架式硬锯缝机和普通锯缝机;基准线设置:由单向坡双线式、单向坡单线式和双向坡双线式三种;摊铺准备;布料;摊铺时应缓慢、匀速、连续不间断的作业,应随时调整松方高度板控制进料位置;开始时宜略设高些,以保证进料;正常摊铺时,振捣频率可在6000r/min~11000r/min间调整,宜采用9000r/min左右;满负荷载时可铺筑的路面最大纵坡为:上坡5%,下坡6%;施工的最小弯道半径不应小于50m;最大超高横坡不宜大于7%;摊铺结束后,必须及时清洗滑模摊铺机。(3)摸光压纹-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计平整后,用抹于采用揉压方法,将细小颗粒压实,逼出浆来,并排除表面浮水,至表面平整,砂浆均匀一致。第二遍抹面与第一遍抹面要隔一段相宜的时间,长短视天气情况而定。进一步袜子压实,清除全部析水。使表面形成一层浓度较高的砂浆。平整度要完全合乎要求。因而要求抹面用力要稳,速度要均匀,抹动扇面要大。第三遍抹面与第二遍抹面要隔一段相宜的时间,析水现象停止,砂浆具有一定稠度时进行,直使用小铁袜子(灰匙)进一步压实光面,细腻无小坑洼、凸点、砂限为止;在光面后要用特制压纹具按横向均匀拉毛。路面压纹应满足规范对抗滑的要求。光压的人员在操作时,必须穿平底软质胶鞋,而且用质地较厚的塑料布或耐压粉包袋将鞋包好,以保护混凝土面;(4)养护路面养护采用盖麻袋淋水法,派专职人员负责洒水养护7~14天;(5)混凝土路面缩缝混凝土路面的缩缝,采用切缝机切割,切缝前应先按分扳图划出缝线,切缝深度3cm;灌缝沥青现场调制,随调随用,不宜久置。将长嘴士对正缝中,灌入沥青,边灌边插,分2次灌满铲平。伸缩缝的设置不应大于6m,把2cm厚15cm宽的泡沫板放入砼中,等混凝土强度达到设计时,取出泡沫板,塞入沥青砂浆。(6)工序接交施工完毕,经监理工程师验收合格后,方可进行下道工程项目的施工。(7)接缝处理纵向施工缝。纵向接缝,应采用斜接缝。在前部已摊铺混合料部分留下10-20cm宽暂不碾压作为后高程基准面,并有5-10cm左右的摊铺层重叠,以热接缝形式在最后作跨接缝碾压以消除缝迹。横向施工缝。全部采用平接缝。用三米直尺沿纵向位置,在摊铺段端部的直尺呈悬臂状,以摊铺层与直尺脱离接触处定出接缝位置,用锯缝机割齐后铲除;继续摊铺时,应将接缝锯切时留下的灰浆擦洗干净,涂上少量粘层沥青,摊铺机熨平板从接缝处起步摊铺;碾压时用钢筒式压路机进行横向压实,从先铺路面上跨缝逐渐移向新铺面层。(8)工序接交施工完毕,经监理工程师验收合格后,方可进行下道工程项目的施工。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计第十章质量保证措施在本合同工程施工中,要认真研究设计图纸、设计文件、技术说明和招标文件的有关规格、规范、标准,确定施工方案,编制工作程序,制定详细的质量保证措施,对工程中的各个环节实行严格的质量控制和监督,推行全面质量管理,保证本工程施工质量优良,力争优质工程。一、质量方针与目标1.质量方针:质量第一,精心施工,恪守合同,勇争一流。2.质量目标:(1)全部分项工程质量达到《公路工程质量检验评定标准》(JTJ071-98)的优良等级。(2)全部分项工程质量达到(3)确保质量体系按GB/T19002-ISO9002的标准有效运行。(4)满足业主在工程合同中明确规定的各项要求,树立良好的社会信誉。(5)对工程项目的基本质量终身负责。二、工程质量管理制度1.管理核心:工程质量是项目管理的核心。建立健全质量保证体系,严格按体系中规定的责权利运作,把质量管理的每项工作,具体落实到每个部门、每个人身上,使质量工作事事有人管、人人有专职、办事有标准、工作有检查,使每个人都要担负起质量责任。2.质量教育:在全体施工人员中,定期组织质量教育,牢固树立“质量第一”的观念。在每道工序施工前,主管工程师必须向有关方面做好技术交底,使管理人员及班组人员明确工序操作规程及质量要求,不懂操作工艺、不懂质量标准的人员严禁上岗施工。3.质量因素:施工过程中,对人、机械、材料、方法、环境等五大质量因素进行全面控制。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计4.工序控制:严格执行“三检制”,工序交接必须有班组间的交接检查,上工序不合格不能进行下工序的施工,否则质量问题由下工序的施工班组负责。工序质量评定必须在班组自检基础上方能进行专检,并填定质量评定表。隐蔽工程必须在内部检查通过后,再请监理工程师和设计人员检查,同意并签字后方可实行隐蔽工程施工,对于监理工程师和设计人员所提出问题,工长应亲自监督整改,直到合格。5.制度履行:认真执行月检查制度,月中小检、月末大检,参加大检的人员包括经理部全体领导、各业务部门负责人、工长、班长等,检查后开专题会议开展自评、互评,对反映的问题要认真寻找原因,并根据检查结果进行质量动态分析,找出薄弱环节和质量通病,制定根治和预防对策。6.质量控制:建立实验室,配备精度高的试验设备,满足施工试验需要,做好施工资料整理工作,施工记录、质量检查表格、隐蔽工程签证、试验记录、单元工程、分部分项工程验收等资料是施工过程的原始资料,要及时整理、分析,发现影响工程质量的问题,立即采取措施补救、纠正,以保证工程质量。7.协调制度:严格执行工程技术质量监察法规,与业主、设计单位、监理部门密切协作,诚恳接受业主和监理工程师的监督指导,按时保质完成工程施工任务。三、质量管理体系1.质量管理组织体系综合办公室财务部中心试验室机料部工程部道路施工队涵管施工队全面质量管理领导小组各班组质检员各QC活动小组全体员工安全保障部图10-1质量管理组织机构框-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计2.质量控制计划(1)质量微机管理:我们将利用微机高效、迅速、准确地特点,充分发挥计算机管理的优势,及时、准确地将质量数据汇总、分析,得出质量鉴定成果,全方面进行分析控制。(2)质量分析:收集现场考查、检测数据,通过计算机处理,得出质量管理结论,重点利用于以下方面:①影响质量原因分析:当质量问题出现征兆之后,组织进行现场考查或现场描述,从质量影响原因的数据库中找出造成质量问题征兆的主要原因,制定改进措施,杜绝或减少质量问题的出现。②质量要点分析:通过对生产检测数据的分析,找出工程建设过程中的薄弱环节、工序,开展技术革新,努力提高工程质量水平。③质量内部对比:通过各施工队、班组的工程质量分析,统计出各施工队、班组的工程质量状况,通过内部生产经验交流,提高工程施工质量,同时质量状况也作为施工队、班组的考核标准,通过奖惩手段,促进工程质量的提高。3.质量预测(1)通过对工程检测数据的分析,可以从中找出质量波动趋势,在质量问题出现之前提出有预见性的警告,从而采取相应措施,避免问题的发生,实现对质量状况的动态管理。(2)通过对某段时间内的产品检测数据与各种影响因素的对比分析,找出对工程质量有较大影响的因素,提前入手采取措施,在质量问题发生之前将其解决,把质量事故消灭在萌芽状态。(3)质量评定:随着工程检测数据的积累,迅速得出已完成的各分项、分部、单位工程的质量状况,同时也为竣工资料的及时完成打下基础。(4)质量微机管理系统的完善:我们已开发出初步的质量微机管理系统,基本实现质量微机管理,我们将在工程建设中,逐步积累原始数据,提高分析水平与系统功能,使质量微机管理系统日臻完善。4.建立质量保证制度系列(1)建立设计文件会审制度:在接到设计图纸后由总工程师主持,工程部参加设计文件会审,明确工程质量要求,做好会审记录,发现设计问题及时上报,对返回的设计问题的答复和设计变更立即由技术部组织上述人员进行学习、贯彻并存档。(2)建立技术交底制度:项目总工部向各施工队队长进行技术交底,并留有记录,施工队长应向各工种工人进行分类技术交底,使各工种明确职责和技术要求,把好质量关。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计(3)事前控制:施工所用各类型配合比设计、初步试验等应按设计要求,在各分部工程开工前上报监理工程师。(4)事中控制:工作交接和质量互检制度,各施工队对工程质量应进行自检,交接班时两施工队进行书面互检(在施工日志里反映出来),认为上道工序不符合质量要求的接班方有权拒绝接收,并由原施工队立即进行返修、纠正,直至达到质量要求。接收方认为上班合格的则由双方施工队长在对方施工日志中相关栏签字确认。(5)事后控制:坚决杜绝不合格品的出现。(6)建立资料分层审核制度:测量原始记录的计算部分必须有第二人进行复核并签字,以防差错。重大技术问题应有项目技术负责人、项目经理签字,特别重大问题应上报总公司总工审查,确保质量。(7)建立项目部每日碰头会议制度:由项目经理主持,各部门、各施工队负责人、技术人员参加,研究解决工程质量中的“多发病”和“疑难病”,找出病因,提出对策付诸实施。(8)搞好质量报表:为能及时、准确地反映出施工现场的质量状况,为质量微机管理提供正确的原始数据,现场技术人员应把每天的质量检测情况及时上报。四、质量保证技术措施1.施工准备过程的质量保证措施(1)技术文件准备:根据公司质量手册、程序文件,结合本工程的实际情况,编制施工组织设计及专项施工方案,编写作业指导书和质量检验计划。(2)管理性文件准备:编制项目质量保证计划,明确质量职责,确定项目创优计划,制定相应的质量制度。(3)图纸会审:在施工前必须进行图纸会审,找出图纸差错,提出改进意见,察看施工手册和条件是否符合,能否满足设计技术要求,对关键工序,特殊工序,如钢筋焊接工程、降生间渗漏工程、屋面防水工程等,均应制定专门技术措施和控制办法。(4)对材料供应进行评估和审核,建立合格的供应商名册,选择与本公司多次合作且信誉可靠的供应商。材料进场必须有出厂合格证,对进场原材料的检验应由材料员及质检员负责进行,材料员负责材料的外观物理性能检验,质检员负责材料的化学性能检验,经检验合格后方可能于工程上。降生间渗漏工程、屋面防水工程等,均应制定专门技术措施和控制办法。(5)对材料供应进行评估和审核,建立合格的供应商名册,选择与本公司多次合作且信誉可靠的供应商。材料进场必须有出厂合格证,对进场原材料的检验应由材料员及质检员负责进行,材料员负责材料的外观物理性能检验,质检员负责材料的化学性能检验,经检验合格后方可能于工程上。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计项目经理部按GB/T19002-ISO9002质量管理标准,确保生产过程均处受控状态施工队各职能部门质量检查控制材料质量检验工程质量检验检查项目实测项目质量把关工序质量控制全面进行工序分析,严格操作规程,坚持自检互检,加强主导因素控制针对问题开展群众性QC小组,坚持交接班和下道工序对上道工序的检验质量预测质量保证在重点工程建立质量管理点图10-2质量保证体系(6)拟定材料计划,做好材料进场的准备工作。材料进场后应做好标识,注明品种、规格、数量、进场原材料应分类堆码整齐、规则,特殊材料进行专人专处保管。(7)合理配备施工机械,保证工程进度和工程质量。(8)采用质量预控法,把质量管理由事后检查转变为事前控制,达到“预防为主”的目的。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计2.施工过程中的质量保证措施严格按施工图纸和施工技术规范的要求进行施工,并认真按公司质量体系程序文件中《过程控制程序》的要求加强施工过程中的质量检查和验收。项目经理部需对操作人员首件产品进行评定,确认技术达到规范标准要求后方可继续施工。3.路基开挖质量保证措施(1)控制深度标高。开挖基坑一般不得超过基底标高。(2)基底保护。基坑开挖后,应尽量减少对基底土的扰动。如基础不能及时施工时,可在基底标高以上留0.3m土层不开挖,待施工基础时再挖除。(3)按顺序开挖。土方开挖宜先从低处开挖,分层分段依次进行,形成一定坡度,以利排水。(4)挖足尺寸。基坑或管沟底部的开挖宽度,除考虑结构宽度外,应根据施工需要增加工作面宽度。如排水设施,支撑结构等所需宽度4.路基填筑、路面垫层、路面基层工程质量保证措施(1)已铺土料表面在压实前被晒干或含水率过低时,应适当洒水湿润。(2)若发现局部“弹簧土”、层间光面、层间中空、松土层或剪切破坏等质量时,应及时进行处理,并经检验合格后,方准铺填新土。(3)铺料前必须清除结合部的各种杂物、杂草、表层浮土,清除表土厚度以能清干净杂物、杂草、表层浮土为准。铺料前还应将旧坡挖成台阶状,再分层填筑。(4)应将土料铺至规定部位,土料中的杂质应予清除。(5)铺料时应控制铺土厚度最大尺寸,施工控制尺寸一般应通过压实试验资料确定。铺料至边线时,应在设计边线外侧各超填一定余量,人工铺料宜为10cm,机械铺料宜为30cm。(6)压实作业:施工前应先后做碾压试验。(7)分段填筑,各段应设立标志,以防漏压、欠压和过压,上、下层的分段接缝位置应错开。(8)碾压机械行走方向应平行轴线。分段、分片碾压,相邻作业前后搭接碾压宽度,平行轴线方向不得小于0.5m,垂直轴线方向不得小于3m。机械碾压时应控制行车速度,振动碾为25km/h为宜。压路机碾压时遵照如下要求进行操作:在直线段先碾压两侧,然后平行向中间碾压。在超高小半径曲线路段先碾压曲线内侧,然后依次碾压至外侧。采用纵向进退式进行,压路机行进速度宜控制在4km/h左右。压路机横向轮迹一般要重叠0.4~0.5m,且应特别注意均匀,前后两相邻施工区段要纵向重叠碾压1.0~1.5m,达到无漏压,无死角。禁止横向碾压路基和在路基上随意转弯。机械碾压不到的部位,应辅以夯具夯实,夯实时应采用连环套打法夯实,夯迹双向套压,夯压夯1/3,行压行1/3。分段分片夯压时,夯迹搭压宽度不小于1/3夯径。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计5.路面、涵管模板工程质量保证措施(1)模板安装必须要有足够的强度、风度和稳定性,拼缝严密,模板最大抓苗头缝宽度应控制在1.5mm以内。(2)为提高工效,保证质量,模板重复使用时应编号定位,清理干净模板上砂浆,刷隔剂,使砼达到不掉角、不脱皮,表面光洁。(3)精心处理柱、梁、板交接处的模板拼装,做到稳定、牢固、不漏浆。(4)固定在模板上的预埋件和预留孔洞均不得遗漏,安装必须牢固,位置准确,其允许偏差均应控制在允许值内。(5)对有抗渗要求的混凝土,模板必须在至少14天以后才能拆模。6.路面钢筋工程质量保证措施进入现场的钢筋必须要有出厂证明书或试验报告单、标牌,由材料员和质检员按照规范标准分批抽检验收,合格后方能加工使用。(1)钢筋的规范、数量、品种、型号均应符合图纸要求,绑扎成形的钢筋骨架不得超出规范允许偏差范围。(2)钢筋的接头焊接必须按设计要求和规范标准进行焊接和搭接,钢筋焊接的质量符合《钢筋焊接及验收规范》JGG18-96规定。(3)为保证楼板施工时,上下钢筋位置准确,在梁中部区域每3m加设支撑,加设砼垫块,保证上层钢筋网不被踩踏和变形。(4)各分项工程施工前,施工员应对作业班组进行详细的技术交底,质量交底,明确分项工程质量要求以及操作时应注意的事项。(5)在分项工程施工过程中,施工员应根据施工与验收规范的要求随时检查分项工程质量,工程施工中严格执行“三检制”,检查不合格的要求进行整改,然后再复查,直到合格为止。(6)质量中对工程的质量检查和核定按照GBJ300-88规定进行;建筑工程质量应符合GBJ301-88规定;建筑电气安装工程应符合GBJ303-88的规定。7.材料(1)水泥:用于本标段工程的水泥是普通硅酸盐525#,分散装水泥和袋装水泥两种包装方式。运至工地的水泥,应有厂家的品质试验报告,由工地所设试验室重新对其检验,检验的主要项目是水泥的安定性,必要时对所送水泥的稳定性和兼容性进行检验。(2)骨料:砂石料分四个品种的堆场,即砂(≤5mm)、小石(5~20mm)、中石(20~40mm)、大石(40~80mm)。骨料控制好保证各级骨料的成品质量符合要求.40mm~80mm的骨料。砂料质地坚硬、清洁,抗风化能力强。要求在24~30之间,高于或低于这个标准时,掺加填充料以满足施工要求。控制粗骨料筛分的超、逊径。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计(3)水:水经沉淀净化后可直接应用于砼施工。8.配合比根据施工图纸的要求及经验设计配合比,经现场室内试验后将最终配合比设计成果呈报监理,监理审批后的配合比即为施工时所用。如果在实际施工过程中有条件变化需要变更配合比时,需要重新得到监理批准。配合比设计过程中,应根据建筑物的特性、钢筋含量、硷运输、浇筑方法和不同的气候条件确定破的塌落度,一般情况下,检塌落度应符合规范要求。1)砼拌和时,严格按照试验室所签发的检配料单进行配料,严禁擅自更改。各种料称量误差应符合表的规定:2)在拌和过程中,定时对骨料的含水量进行测定,以便随时调整砼的加水量,外加剂中的水量应包括在配合比的总水量中,砼拌和时间则根据试验确定。3)用于本工程路面较平,故在运输过程中将不会发生诸如分离、漏浆、严重泌水以及降低塌落度等现象。使用两种以上标号的砼时,在车上设置标志,以免混淆。因故使砼运输停歇过久,使砼产生初凝时,均作废料处理,在任何情况下,严禁废料入仓。9.水泥混凝土浇筑(1)建筑物地基验收合格后,方可进行浇筑。进浇筑之前,须将干净,保持湿润,检查钢筋、模板以及预埋件是否符合设计要求。(2)检浇筑时,严禁在加水,如发现砼和易性较差时,必须采取加强振捣等措施,若有粗骨料堆叠时,应均匀地将其分布于砂浆较多处,加强振捣,以免出现蜂窝。(3)砼浇筑时保持连续性,如因故中止且超过了允许间歇时间,则按工作缝处理:若能重塑者,仍可继续浇筑,砼覆盖允许间隙时间可通过试验来确定:(4)检浇筑后,为防止破裂缝,必须做好相应的防裂温控,保证建筑物的整体性和耐久性。10.养护在砼浇筑完毕之后,对表面及时进行养护,在一定的时间内保持适当的温度和湿度。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计五、控制和防止质量通病表10-1路基工程质量通病控制和防止措施序号通病控制和防止措施1工后沉降及不均匀沉降严格按技术规范和设计要求对基底范围内地表土层的树根、草皮、腐殖土等彻底清除,基底需要处理的按设计要求认真处理,并经监理工程师现场检查签认后进行下道工序施工。对埋设的沉降观测设备按预定频率及精度进行观测,从而得到地基沉降-时间-荷载变化曲线,通过对曲线的分析计算来调整、修改设计,如预压时间、滞留沉降期等,并以调整后的设计去指导施工,再利用施工过程中反馈回来的信息再次进行重新调整、修改设计并指导施工,以达到有效控制工后沉降及沉降速率的目的。2边坡压实不到位,路肩不顺直认真检验填料的各项技术指标,不合格填料坚决不使用。同时选择正确的填筑方法,沿纵向分层逐层均匀填压,密实度、干容重等检验合格后,报监理工程师批准认可。配置小型压实机具,技术、试验人员跟班作业,对涵侧、边坡等压路机压不到的部位进行单独处理,确保无填筑死角。边坡、路肩挂线整修,确保尺寸标准、线条美观。3浆砌圬工砂浆不饱满、通缝等;圬工几何尺寸不准确砌石圬工采用挤浆法施工,严禁使用灌浆法;片石尺寸符合规范要求,丁顺相间,质检人员现场旁站,随时抽检。严格控制砂浆配合比,机械拌合。严格按设计位置、几何尺寸施工,并经常复核。严格按设计位置、间距设置泄水孔。质检人员要逐一清点,检查。表10-2涵洞工程质量通病控制和防止措施序号通病控制和防止措施1基坑开挖边坡不够,基底处理不彻底基坑严格按技术要求开挖到位,防止坍塌;基底处理严格按设计要求进行,经监理工程师检查签证后,方可进行下道工序施工。2避免砼圬工表面出现蜂窝、麻面的措施砼采用拌和站集中,砼搅拌时严格控制配合比,砼圬工均采用大块整体钢模板,使用时刷脱模剂,振捣棒密实;砼浇注时严格掌握好每点的振捣时间,砼灌注过程中注意经常检查模板、支架、堵缝等情况。3附属工程浆砌圬工砂浆不饱满,通缝、空洞多浆砌片石采用挤浆法施工,砂浆饱满,丁顺相间,上下层错缝大于8cm,统一平缝压槽,质检人员现场旁站,严格检查。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计第十一章冬季和雨季的施工安排一、冬季施工安排1.冬季施工项目,编制各专业施工作业指导书,作为冬季施工强制执行文件。2.维修、保养冬季施工所需的机械车辆、机具设备,充分备足冬季施工期间的工程材料。对外露管线进行保温处理,如供水管线的埋设,以防止利害线冻裂影响施工。3.焊接钢筋尽量在室内进行,不得已在室外进行时,最低温度不得低20℃,并采取相应措施,养活焊件降温的变化梯度,防止焊接后接头立即接触冰雪。4.用于拌制混凝土的各种材料的温度应满足混凝土拌和物搅拌温度,温度不能满足时,首先考虑用热水进行搅拌,再考虑对骨料进行加热,水泥采取保温措施,不能加热,搅拌混凝土参入高效减水剂和抗冻剂;混凝土输送车覆盖保温外套;备足草袋麻袋,混凝土浇筑完后表面及时进行覆盖蓄热保温,必要时泼热水养护。5.对于施工人员,加大劳保和御寒用品的投入。二、雨季施工安排进入雨季施工时,要制定详细的雨季施工措施,由项目经理审批后,报监理(业主)审批,批准后执行。季节性施工期间,项目经理部各职能部门要加强施工现场的检查,发现问题及时处理。要按照下列原则做好工作安排:1.建立防汛组织(与安全保证体系一致),上有专人抓,下有专人管。密切关注天气情况,有大雨或汛情必须及时通知各施工队,采取必要应对措施,确保人身、机具和材料的安全,加强职工雨季施工的安全意识。2.加强施工便道的维护,必要时要增撒砂砾。3.检查办公、生产、生活用房质量,做好防漏、防潮、防霉工作,尤应注意做好受潮后易变质材料(如水泥、钢材等)的保管工作,责任到人。4.做好一线职工的雨具发放工作,加强高空作业脚手架和平台的防滑措施(下雨时一般要停止作业)。5.做好生产所需材料的储备工作,以应付因便道毁坏带来的种种困难。6.准备一批塑料布或大苫布,当急于浇筑混凝土时要搭棚进行防雨保护。7.所有车辆要加强保养,出现问题及时检修,禁止带病作业,确保行车安全,并保证防汛抢险急动员时设备的完好。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计第十一章安全保证措施一、安全目标1.员工因工死亡率、重伤率、轻伤率分别控制在0‰、0‰和3‰以下;2.无火灾、爆炸事故;3.重大事故(施工安全和道路交通)为零;4.对从事有害作业的人员进行健康检查,把员工职业病发生率控制在0.5‰以下;5.创建“安全生产、文明施工”的标准化工地。二、安全管理组织机构及职责1.在施工现场组建“钦州至崇左一级公路NO.5段工程项目部”,负责本标段施工组织管理,对本工程的施工安全全面负责。具体见“安全管理组织机构图”。安全管理领导小组组长:项目经理副组长:项目副经理副组长:总工程师安全环保部工程部各施工队专职安全员综合施工队设备部路基施工队桥涵施工对物资部路面施工对图12-1安全管理组织机构-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计2.项目经理是安全生产管理第一责任人,对本单位的安全生产负有全面责任;分管安全生产的副职领导是安全生产管理的直接领导,对本项目的安全生产负有主要领导责任;安环部是本单位的安全生产的常设机构,负责安全生产管理的日常工作;其他领导、技术负责人、施工生产的相关部门、作业班组以及现场直接指挥人员应按照各自的分工负有相应的安全责任,具体如下。项目经理职责:(1)项目经理是本项目安全生产的第一责任人,要贯彻“管生产必须管安全,谁主管”谁负责的原则,对施工的安全生产工作全面负责;(2)加强安全生产管理,负责建立健全本单位安全生产责任制;(3)组织制定本单位安全生产规章制度和操作规程;(4)保证本单位安全生产投入的有效实施;(5)督促、检查本单位的安全生产工作,及时消除生产安全事故隐患;(6)组织制定并实施本单位的生产安全事故应急救援预案;(7)及时、如实报告生产安全事故;(8)负责组织本单位安全生产会议,研究解决本单位安全生产工作中的重大问题。项目副经理职责:(1)对工程项目的安全生产负直接领导责任,协助项目经理认真贯彻执行国家安全生产方针、政策、法规,落实各项安全生产规范、项目各项安全生产管理制度;(2)项目副经理是分管分部项目安全生产的第一责任人,要贯彻“管生产必须管安全,谁主管”谁负责的原则,对分管分部施工的安全生产工作全面负责;(3)组织实施工程项目总体和施工阶段安全生产工作规划一级各项安全技术措施、方案的组织实施工作,组织落实工程项目各级人员的安全生产责任制;(4)配合项目经理组织定期安全生产检查,负责工程项目各种形式的安全生产检查的组织、督促工作和安全生产隐患的整改“三落实”的实施工作,及时解决施工中的安全生产问题;(5)负责工程项目安全生产管理机构的领导工作,认真听取、采纳安全生产的合理化建议,支持安全生产管理人员的业务工作,保证工程项目安全生产保证体系的正常运转;(6)工地发生伤亡事故时,负责事故现场保护、职工教育、防范措施落实,协助做好事故调查分析的具体组织工作。总工程师职责:(1)贯彻落实国家和地方政府颁布的安全生产法律、法规,严格执行安全技术规程、规范、标准。主持项目工程的安全技术交底,并做好记录;(2)组织编制施工组织设计,制定安全技术措施,保证其可行性与针对性,并随时跟踪、检查、监督、落实;-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计(3)参加月安全生产检查,对施工中存在的不安全因素,要从技术方面提出整改意见和办法彻底予以消除;(4)主持制定技术措施计划和季节性施工方案的同时,制定相应的安全技术措施,并监督执行,及时解决执行中出现的问题;(5)在使用经上级批准的新材料、新技术、新工艺之前;要组织对上岗人员的安全技术培训和教育,并认真执行相应的安全措施和安全操作工艺、要求,预防新工艺实施过程中造成的事故;(6)负责组织安全防护设施和设备的验收,严格控制不符合标准要求的防护设备、设施投入使用;(7)参加、配合因工伤亡及重大未遂事故的调查,从技术上分析事故原因,提出防范措施和意见。(5)工地发生伤亡事故时,负责事故现场保护、职工教育、防范措施落实,协助做好事故调查分析的具体组织工作。安全工程师职责:(1)协助单位领导,认真监督执行上级和本项目有关安全生产的规章制度;(2)参加生产会议,对安全工作进行监督检查,并对施工现场有关操作、设施、机具等存在的不安全因素,提出整改改意见;(3)经常深入现场,检查各工区、工班安全操作情况,督促员工认真执行安全操作规程,对违章作业者要严格制止;(4)根据上级规定,负责确定本项目部个人防护用品及保健食品、清凉饮料的发放标准并对使用情况进行监督检查;(5)检查各工班与生产场合安全制度是否健全与执行情况,及时向项目经理和安全总监提供安全生产动态情况;(6)配合有关人员对工人进行安全生产教育,对考核、考试合格的特殊工种人员,办理发证工作;(7)参加周月安全生产检查,对发现问题督促改进,参与抢险、抢救工作计划的制订与实施;(8)参加伤亡事故、职业病和职业中毒的调理处理,负责有关统计报告工作;(9)负责安全标准工地的具体实施工作,并随时向项目领导提出建议和意见,落实安全标准工地所规定的各项内容。安全员职责:(1)贯彻执行党和国家关于安全生产的方针、政策和法律法规以及上级和本级制定的安全管理规章制度。(2)参加工程开工前安全措施的制定及施工中的安全检查、评比活动。(3)审查施工组织设计、施工作业计划中有关的安全生产措施。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计(4)总结安全管理工作的经验教训,对事故隐患提出整改意见。按规定向上级上报事故快报、安全月报、年统计报表和年终安全工作总结及伤亡事故调查处理报告,收集整理安全管理有关内业资料。(5)协助领导组织开展各项安全达标活动,对全员进行安全教育和技术培训。(6)对违章指挥和违章施工情况提出纠正意见和要求,遇有严重危及施工生产安全的隐患,有权责令暂停作业,并及时报告项目领导处理。对各项施工作业,下达安全技术交底书。(7)有权越级向上级反映施工安全问题。班组长职责:(1)具体负责本班组日常的安全管理和安全监督检查工作;(2)具体负责本班组作业人员安全常识教育工作;(3)具体负责落实本班组各项安全措施的落实及检查中暴露出来问题的安全整改工作。岗位工人:(1)工人是本岗位安全生产的第一责任人,在本岗位中对自己、对环境、对他人的安全负责。(2)认真学习,严格执行安全操作规程,模范遵守安全生产规章制度。(3)积极参加各项安全生产活动,认真执行安全技术交底要求,不违章作业,不违反劳动纪律,虚心服从安全生产管理人员的监督和指导。(4)对不安全作业要求提出意见,有权拒绝违章指令。(5)在作业时要严格做到“眼观六面、安全定位;措施得当、安全操作”。(6)发生因工伤亡事故,要求保护好事故现场并立即上报。三、安全保证体系及说明遵循“安全重于泰山,抓生产必须抓安全,以安全促生产”指导思想,按照“五项”(综合治理、管生产必须管安全、一票否决权、从严治理、标准化管理)原则,建立、健全安全保证体系。施工现场安全生产管理体系建立不仅是为了满足项目部自身安全生产要求,同时也是为了满足相关方对施工现场安全生产管理体系持续改善和安全生产保证能力信任。具体安全生产保证体系见框图。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计安全保证体系技术保证组织保证制度保证经济保证安全技术措施项目部安全领导小组各项安全生产制度奖罚制度安全环保部安全检查和奖罚制度安全施工方案审批制度安全规则教育区段安全生产小组实现安全目标工班安全检查员经济兑现安全技术交底制度制定针对性安全预案安全岗位责任制度队安全生产小组图12-2安全生产保证体系四、安全保证措施1.安全管理制度要做好工程项目安全管理,首先要健全安全管理各项制度。工程项目施工现场安全生产管理制度是施工单位和施工现场整个管理体系一个组成部分。安全管理制度是遏止施工生产事故发生有效手段,最大限度地降低安全成本费用支出,提高工程项目经济效益。安全管理制度重点包括:(1)安全生产责任制开工前,按公司有关规定签订各级安全责任状,明确施工中的安全责任、义务。建立健全各级各部门的安全生产责任制,定岗定责到位,责任链接到终端,从安全员、安全管理工程师、安全部长到项目经理,即从终端向上逐层明确各岗位人员的安全责任。各项经济承包有明确的安全指标和包括奖惩办法在内的保证措施。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计(2)安全检查制度安全检查工作是保证安全生产的重要手段,项目部定期对安全控制计划执行情况进行检查考核和评价,对施工中存在不安全行为隐患,分析原因并制定相应整改防范措施。根据施工过程特点和安全目标要求,确定安全检查内容和检查方法。配备必要设备或器具,确定检查负责人和检查人员,并明确检查内容及要求。项目部进行定期与不定期安全生产检查、专业性安全生产检查、季节性、节日安全生产检查、班组自我检查、交接检查和相互检查。各生产班组应根据不同情况进行每日巡检制度,发现隐患和问题及时整改。对查出的安全隐患和问题要进行通报,建立登记、整改、复检、销项制度。要制定整改计划,定人员、定措施、定经费、定日期,在安全隐患没有消除前,必须采取可靠的防护措施,如有危及人身安全的紧急险情,应立即停止作业,并及时上报。(3)安全教育培训制度加强作业人员安全教育和技术培训工作,提高安全技能和自我防范意识,使其牢固树立“安全第一,预防为主”的思想,自觉遵守各项安全生产法令和规章制度,减少各类事故发生。电工、焊工、架子工、爆破工、机操工、张拉工、起重工及各种机动车辆司机等特殊工种必须持证上岗,除进行一般安全教育外,还要经过本工种安全技术培训,方准独立操作,每年还要进行一次复审。对从事有尘毒危害作业工人,要进行尘毒危害和防治知识教育。采用新技术、新工艺、新设备施工和调换工作岗位时,要对操作人员进行新技术操作和新岗位安全教育,未经教育不得上岗操作。新进场工人必须进行初步安全教育。在做好新工人入场教育同时,项目经理部还必须把经常性安全教育贯穿于管理工作全过程。根据接受教育对象不同特点,可采取办安全生产黑板报、宣传栏,书写安全标志和标语口号及定期召开安全工作会议等方式进行。(4)特殊工种职工持证上岗制度对专职安全员、班组长、从事特种作业的人员,必须严格按照《特种作业人员安全技术考核管理规则》进行安全教育、考核、复验,经过培训考试合格,获取操作证者才能持证上岗。对已取得上岗证者,要进行登记存档,操作证必须按期复审,不得超期使用,名册应齐全。(5)安全事故报告和处理制度严格执行国家《企业职工伤亡事故报告和处理规定》、《国务院关于特大安全事故行政责任追究的规定》和《生产安全事故报告和调查处理条例》,认真、严肃、实事求是地做好员工伤亡事故的报告统计和处理工作。严禁瞒报事故。①事故报告-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计项目部凡发生员工(包括劳务人员)一次重伤三人以上事故或职工死亡事故(含因工、非因工、交通事故)以及分包企业员工死亡事故,应立即电话报建设单位、当地安全生产监管部位和上级主管单位,并在事故发生2小时内书面报告上述单位,任何人不得瞒报、迟报或拖延不报;凡在国有公路上发生交通亡人事故,按规定上报上级主管部门。②事故调查事故调查按照事故程度由当地安全生产监管部门负责,我方给予配合。发生三人以下重伤事故,由项目部安全主管部门参加配合当地安全生产监管部门事故调查,督促现场整改;发生员工因工死亡二人以下事故及一次重伤三人以上事故,由我公司派员参加配合当地安全生产监管部门事故调查,并督促现场整改;发生一次死亡三人及三人以上的重、特大事故,由单位派局级领导参加配合当地安全生产监管部门事故调查,并督促现场整改。③事故处理按“四不放过”原则严格事故处理,对因违章指挥,违章作业,玩忽职守造成伤亡事故的,按规定对事故责任者给予行政处分和必要经济处罚。构成犯罪的由司法机关依法追究刑事责任。(6)安全奖罚制度凡在安全生产工作中做出成绩的单位和个人,给予奖励;对发生事故的单位和责任者,给予处罚,直至追究刑事责任。①奖励获得国家、行业评选的安全生产先进单位或安全标准工地等称号的,由我公司按规定给予通报表彰并奖励。长期在基层安全管理岗位工作,成绩突出的,经考核符合奖励条件的,由我项目部进行通报表彰,并颁发安全生产工作者荣誉证书和奖励。对于在施工现场出现重大险情时,报告及时、预防得力、控制危险源和事故应急救援响应正确,阻止重大事故发生或扩大的有功人员,由集团公司予通报表彰并奖励。②惩罚对发生员工(含外部劳务)伤亡事故的;发生员工非因工责任死亡事故的;发生机械设备或火灾、锅炉压力容器爆炸等事故均按集团公司安全管理规定给予处罚。对延报、谎报、隐瞒事故被地方政府主管部门查处或被媒体曝光的,要加倍处罚,并追究有关领导人员的责任。已获得奖励和奖金的,追回奖励和奖金。事故罚款由我项目部财务部门列入有关科目,作为安全专项基金,由安全管理部门统一掌握使用。五、安全保障技术措施1、现场布置安全技术措施⑴开工前,根据施工现场地形、地貌勾划详细施工平面布置图。运输道路、临时用电线路布置、各种管道、仓库、加工车间(作业场所),主要机械设备位置及工地办公、生活设施等临时工程安排,均要符合安全要求。⑵-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计全面规划工地排水设施,其设置不得防碍交通和影响工地周围环境。排水沟经常清理疏通,保持畅通。⑶工地人行道、车行道坚实平坦,保持畅通。场内运输道路尽量减少弯道和交叉点。频繁交叉处,必须设有明显警告标志,或设临时交通指挥。⑷一切建筑施工器材(包括建筑材料、预制构件、施工设施构件等)均按施工平面布置图规定地点分类堆放整齐稳固。各类材料堆放不得超过规定高度。严禁靠近场地围护栅栏及其他建筑物墙壁堆置,且其间距应在50cm以上,两头空间应予封闭,防止有人入内,发生意外伤害事故。⑸作业中使用剩余器材及现场拆下来模板、脚手架杆件和余料、废料等都随时清理回收,并且将钉子拔掉或者打弯再分类集中堆放。⑹油漆及其稀释剂和其他对职工健康有害物质,存放在通风良好、严禁烟火的专用仓库。⑺施工现场安全设施如安全网、洞口盖板、护栏、防护罩、各种保险限位装置都齐全有效,并且不得擅自拆除或移动,因施工确实需要移动时,必须经工地施工管理负责人同意,并需采取相应的临时安全措施,在完工后立即复原。⑻施工现场除应设置安全宣传标语牌外,危险部位还必须悬挂按照GB2893—2001《安全色》和GB2894—1996《安全标志》规定的标牌。夜间有人经过坑洞等处均设红灯示警。2.路基工程施工安全技术措施⑴路堑开挖时,经常注意坡面的稳定,及时发现处理裂缝或危石、危土。路堑开挖自上而下分层进行,严禁掏底开挖。按设计坡度开挖坡面,及时消除坡面上的松动块石。⑵各种机具设备和劳动保护用品定期进行检查和必要的试验,保证其处于良好状态。⑶施工中经常和气象部门联系,及时掌握气温、暴雨、水文等预报,作好防范工作。⑷施工现场设有安全标志。危险地区悬挂“危险”等警告标志,夜间设红灯示警。场地狭小,设临时交通指挥。⑸在开挖过程中,密切注视局部崩塌落石现象,如发现有崩坍迹象且危及施工时,暂停开挖,所有人员和机具撤至安全地点。排除隐患确保安全后,再行施工。降水较为集中的季节,做好临时排水工作,防止水流入滑坡体内加剧滑动,设必要的观测点,观测变形体的动态变化,并作好记录。⑹在高坡清理危石时,设专人进行防护,作业人员绑系安全带,戴安全帽。开挖工作面与装运工作相互错开,严禁上、下双层作业。滚石危及范围内的道路,设警告标志,作业时坡下严禁通行。坡面上的操作人员对松动的土、石块及时清除,严禁在危石下方作业、休息和存放机具。在清理边坡危石和设置拦截设施后再进行施工。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计⑺路堤填筑施工制定防止机械车辆倾翻措施。3.施工机械安全控制措施⑴各种机械操作人员和车辆驾驶员持证上岗;对机械操作人员建立档案,专人管理。⑵操作人员按照本机说明书规定,严格按照工作前的检查制度和工作中注意观察及工作后的检查保养制度,做到工作前检查、工作中观察、工作后保养。⑶操作室保持整洁、严禁存放易燃、易爆物品,严禁酒后操作机械,严禁机械带病运转或超负荷运转。⑷机械设备选择安全的停放地点,夜间有专人看管。手柄起动的机械注意手柄倒转伤人,机械加油时严禁烟火。严禁对运转中的机械设备进行维修、保养调整等作业。⑸指挥施工机械作业人员,明确规定指挥联络信号。⑹起重作业严格按照《建筑机械使用安全技术规程》和《建筑安装工人安全技术操作规程》规定的要求执行。⑺使用钢丝绳的机械,在运转中严禁用手套或其他物件接触钢丝绳,用钢丝绳拖、拉机械或重物时,人员远离钢丝绳。⑻驾驶员必须遵守的规定:驾驶车辆时,各种证件必须齐全有效,并虚心接受交通部门的监督与管理。⑼汽车在几种特殊道路上行驶的安全要求:交叉路口、泥泞道路等危险道路、铁路道口行车时,要集中注意力,做到一停、二看、三通过,谨慎驾驶,安全行车。长途运输必须配备二名司机。⑾汽车驾驶员自觉遵守交通规则,同时注意车辆维修保养,刹车和方向灵敏可靠,杜绝带故障出车,不准开快车,不准酒后开车,不准领导干部开车,不准非驾驶人员开车。⑿定期组织机电设备、车辆安全大检查,对检查中查出的安全问题,按照“四不放过”的原则进行调查处理,制定防范措施,防止机械事故的发生。4.高空作业安全防护措施⑴进入施工现场的人员戴好安全帽,并按规定配戴劳动保护用品,或安全带等安全工具。⑵在距边缘1.2~1.5米处设置护栏或架设护网,且不低于1.2米,并稳固可靠。⑶从事架子施工的人员,持特种作业操作证方能上岗;施工作业搭设的扶梯、工作台、脚手架、护身栏、安全网等,必须牢固可靠,并经验收合格后方可使用,架子工程施工符合《建筑施工高处作业安全技术规范》和《建筑安装工人安全技术操作规程》规定要求。⑷双层作业或靠近交通要道作业时,设置隔离措施。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计⑸人员上下通道由斜道或扶梯上下,不准攀登模板、脚手架或绳索上下,并作好防护措施的管理。⑹脚手架拆除时,经技术部门和安全员检查同意后方可拆除并按自上而下,逐步下降进行;严禁将架杆、扣件等向下抛掷。⑺施工平台配挂醒目的安全警示牌,夜间施工有灯火照明。⑻高处作业人员必须定期进行身体检查,患有不适合高处作业病症者,不得进行高处作业。⑼严禁上下抛掷工具、材料;严禁将工具、材料放置在不易放稳的物体上。⑽不得手持工具或零部件等上下杆塔;不得携带笨重器材或肩扛电缆、拖带架空线登高。⑾梯子不得缺档,不得垫高使用。两梯档的间距不宜大于300mm。梯脚应有防滑措施。在吊索上使用上部不带钩的梯子时,梯子顶端高出吊索不得小于300mm。靠墙梯的倾斜角应为60°~75°。人字梯的中部应用挂钩或绳索互相牵制住,两人字边的倾斜角应与靠梯相同。5.施工用电安全措施⑴加强现场用电管理。生产、生活用电按照有关规定架设线路、建立变电站和安装变压器级配电盘。电工由经过专业培训、取得上岗证并有丰富经验的人员组成。设置好断电和灭火装置、消防器材。在高压线下作业或堆放物料,搭设临时设施,停放机械设备,起重作业,都严格按规定的高度和范围进行。严禁乱拉电线和私接电器设备,非专业电工不得从事电工作业。⑵各种金属设备上所有局部照明使用36V以下的安全电压,在潮湿环境工作时,行灯电压不超过12V,安全电压的电源用双线圈变压器,手持行灯有绝缘良好的手柄和护罩。电工、电焊工等持证上岗,规范作业。不得带电作业。电焊工作业时须戴防护面具、专用手套。⑶临时用电符合供电安全运行规程,并定期检查和防护,对检查不合格的电器设备和线路,及时更换,严禁带故障运行或作业。施工用电线路架设时将从以下几方面进行安全控制:①支线架设:支线选用绝缘好,无老化、破损和漏电的电线;电杆架空敷设,并用绝缘子固定。过道电线可采用硬质护套管并作标记。室外支线用橡皮线架空,接头不受拉力并符合绝缘要求。配电箱的电缆线有套管,电线进出不混乱,大容量配电箱上进线加滴水弯。②现场照明:一般场所采用220V电压。照明导线均安装绝缘子固定。严禁使用花线或塑料胶质线。导线不随地拖拉或绑在脚手架上。照明灯具的金属外壳接地或接零。单相回路内的照明开关箱装设漏电保护器。室外照明灯具距地面不低于3m;室内距地面不低于2.4m。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计③架空线:架空线设在专用电杆上,严禁架设在树或脚手架上。架空线装设横担和绝缘子,其规格、线间距离、档距离等符合架空线路要求,其电板线离地2.5m以上加绝缘子。架空线离地4m以上,机动车道为6m以上。对于施工现场及其周围的高压电线、变压器等设置醒目的安全标志。严禁将电线搭靠或固定在机械、钢筋、管子等金属件及树木上。6.防火防爆安全管理措施保障施工现场的防火安全,以利施工作业的顺利进行是安全生产的重要组成部分。⑴严格遵守本地区防火的各项规章制度。⑵建立防火安全逐级责任制,职责明确,落实到人。⑶制定详细的防火安全措施,落实三级动火审批手续,动用明火做到“二证一器一监护”。⑷对施工人员进行定期培训,加强对消防知识及消防技能的学习,增强对突发事件的处置能力。⑸安排具体人员对施工及生活区域进行防火巡查,规划施工布置,消除火灾隐患。⑹狠抓宣传教育,利用各种会议、标语、板报宣传防火法律、法规和火灾知识,提高全体人员的防火意识。⑺积极与防火主管部门和气象部门沟通,了解气象情况,在高温、干旱、大风等天气出现时,加强防火措施,进行时时检查。⑻对氧气乙炔易燃易爆物品按防火规定放置,不靠近热源,不在阳光下暴晒,防火装置、减压皿、压力表、安全帽等安全防护装置齐全有效,皮管用夹头紧固不漏气,气瓶存放距离不小于5米,使用距离不小于5米,距明火距离大于10米。宿舍、工棚、油库、仓库、办公室等重点部位配备足够数量灭火器材。7.火工品的使用与管理安全措施施工过程中的爆炸物品管理,严格按铁道部[2000]22号通知要求执行。⑴爆破器材的运输必须事先办理《爆破物品运输证》。使用符合规定的运输工具;禁止爆破器材同其他货物混装或炸药同起爆器材混装;由专职押运员押运,无关人员不准搭乘;遇雷雨或暴风雨时,停止装运爆破器材;遇城镇市区,绕道经过,中途停歇远离居民区。⑵爆破器材在专用库房内贮存。建库前向当地公安局申请,建成后经检查验收合格并发给《爆炸物品储存许可证》存储爆破器材;保证库房符合安全规定。设专职保管人员看守、管理库房。建立来客登记制度;按照爆破器材入库验收、收发流水帐、三联式领料单和退料单制度进行管理;爆破器材堆放整齐,不混存,不超量;过期失效变质的爆破器材要及时清理并妥善处理;库房要安装警报器,库区要拴养警犬;库区昼夜设警卫,严禁无关人员进入。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计⑶爆破器材的使用由爆破员领取;在施工现场选择合适地点存放爆破器材,雷管或起爆体不得和炸药放在一起;建立爆破器材现场领用登记制度;装药作业由爆破员进行,严格按照设计进行装药并遵守安全规程和安全操作细则;安全员对爆破器材的使用过程进行监督,发现问题及时纠正;对施工现场进行封闭,严禁无关人员进场;每天将剩余的爆破器材如数及时交回库房。⑷每次领取前,施工队必须根据现场地质情况和开挖方法,精确计算每次爆破所需火工品数量。施工队每次领取数量(含库存)最高为每次爆破用量的2.5倍。⑸每次爆破后,施工队必须指定专人对所用火工品和所剩火工品进行详细登记(含品名、规格、数量、编号)、签名,12小时之内物资部必须对所用和所剩火工品进行核兑、清点、签名,如发现不对,及时清查、上报。8.施工安全应急预案为有效预防、及时控制和消除施工过程中紧急突发灾情的危害,保障施工人员健康与生命安全,维护正常的施工生产秩序,根据突发性事件防范应急预案专项机制要求,依据国家有关安全生产的法律法规、结合本标段工程特点,为应对可能发生的灾情事件制定安全应急救援预案及措施。本方案所指的紧急、突发事件、灾情是在施工期间由人为或自然因素引起的突然发生,可能造成施工人员伤亡、财产损失严重或严重影响施工生产秩序的重大事故和灾害。突发事件应急工作,遵循预防为主、常备不懈的方针,贯彻统一领导、分级负责、反应及时、措施果断、依靠科学、加强合作的原则。项目部定期、经常对可能发生的突发灾情的事故源进行检查、处理,尽可能降低其发生的可能性,不定期的召集相关人员讨论、研究预案并进行必要的演练,将相关物资、设备、设施,所需经费列入工程成本。9.突发事故应急处理的协调一旦发生人为不可抗拒的特殊事故,由应急工作领导小组统一指挥,协调行动,快速组建突发事故应急救援队,各有关部门和人员通力合作,相互配合,协同作战,各尽其责,按突发事故的紧急预案措施,尽快控制事故态势的发展,缩小事故的扩散范围,最终消除事故。把突发事故的危害降低到最小限度,努力减少突发事件带来的损失。与此同时,立即向建设单位、监理单位、地方政府有关部门报告。发生突发事故后,要密切注意现场周围的动态,非救援和无关人员禁止进入或随意出入现场,尽力保持通往现场与外界道路的畅通。突发事故应急处理的原则是把人身安全放在第一位,应急医疗队利用现场医疗卫生条件对伤员进行急救处理,减少其痛苦,尽快送往附近医院进行检查和治疗。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计第十三章环保、水保、文物保护措施一、环保、水保措施1.环保、水保目标施工扬尘、有毒有害气体及锅炉大气污染排放控制在潮州市政府规定要求以内;施工污水排排放放控制在潮州市环保部门规定要求之内;环境敏感地区施工现场场界噪声达标排放;能源、原材料消耗控制在计划之内;环境污染责任事故为零。2.环境保护、水土保持工作原则环境保护、水土保持工作原则见下表。表13-1环境保护、水土保持工作原则序号工作原则原则具体内容1依法行事遵守国家有关环境保护的法律、法规和规章,严格执行ISO14000《环境保护体系》,并按招标文件规定,做好环境保护和水土保持工作,按受国家和地方政府对环境保护和水土保持的监督检查。2三同时工程施工中,认真贯彻环境保护、水土保持工作同正式工程同时设计、同时施工、同时验交。3同一尺度把环保、水保工作与工程质量、安全、进度放在同等位置管理;环保水保工程质量标准同铁路工程质量标准放在同一尺度来验收。4一把手负责制由项目经理担任环保水保领导小组组长。作为环境保护和水土保持的第一管理者,对环境保护和水土保持工作负总责。5预案在先程开工前,预先制定环境保护和水土保持方案,报经当地环境保护和水土保持管理部门批准,并报建设单位、监理单位核备。3.环境保护、水土保持组织措施项目部成立环保、水保领导小组,项目经理部设立安全环保部,配专职环保、水保管理干部,各队分级管理,并配专职管理人员,负责检查、监督各项环保水保工作的落实。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计项目部环保、水保领导小组的工作内容是在施工过程中,有计划地保护和改善环境,预防环境质量的恶化,制定环保、水土保持措施,控制环境污染,减少和消除有害物质进入环境,创造适宜的劳动和生活环境,保护自然生态和人身健康。加强对施工人员的教育与管理,使人人心中都明确环保工作的重大意义,积极主动地参与环保工作,自觉遵守环保的各项规章制度。提高全员的环保、水保意识,加强监督管理。主动接受地方主管部门的监督与指导。4.施工环境保护措施施工期间的主要污染源为施工中产生的废水、废气、噪声、扬尘等。主要污染物是施工期的废水包括生活污水和施工现场产生的污水、泥浆,固体废弃物等。避免废水排放的措施在施工区和生活区设置污水处理系统,并备有临时污水汇集沉淀设施,生产和生活中产生的污水、泥浆等废水经过净化处理达到规定要求,才能排放。施工现场临时食堂,污水排放时设置简易有效的隔油池,定期清理,防止污染。工地临时厕所化粪池采取防渗措施,采用水冲式厕所,并洒药进行防蝇、灭蛆措施,化学用品、外加剂妥善保管、库内存放。严禁将含有污染物质或可见悬浮物质的水,排入水域或灌溉系统中。避免施工生活垃圾等废物排放的措施保护施工区和生活区的环境,及时处理施工垃圾、生活垃圾等废弃物,将废弃物运至当地环保部门同意的指定地点弃置,并注意避免阻塞水流和污染水源。无法运走的,进行填埋等无害化处理。在施工区和生活区设置足够的临时卫生设施,定期清扫处理。避免废油排放的措施优先安排电动机械施工,对柴油机械、车辆安装防漏油设施,对机壳进行覆盖围护,避免在车辆停放、维修时漏油污染。避免扬尘及有害气体的措施主要施工场地进行硬化处理,施工便道定期压实地面。对施工场地、施工便道经常洒水,减少扬尘对周围环境的污染。装卸有粉尘的材料时,采取洒水湿润或遮盖,防止沿途撒漏和扬尘。禁止在施工现场焚烧油毡、橡胶、塑料、皮革、树叶、枯草、各种包装物等废弃物品以及其他会产生有毒,有害烟尘和恶臭气体的物质。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计机动车安装减少尾气排放的装置;拌和站封闭严密,并在进料仓上方安装除尘装置。施工噪音控制措施对噪音的控制主要措施见“噪音控制措施表”。表13-2噪音控制措施序号项目具体措施1声源控制采用低噪声设备和工艺代替高噪声设备与加工工艺,在声源处安装消声器消声。合理布置各种施工工作区和生活区,对空压机、发电机等主要噪声源集中规划,布置在远离生活区的偏僻位置,机房的墙体采取隔声措施,必要时采用障壁防噪。2传播途径控制吸声:利用吸声材料或由吸声结构形成的共振结构吸收声能,降低噪声2传播途径控制隔声:应用隔声结构。阻碍噪声向空间传播,将接收者与噪声声源分隔,隔声结构包括隔声室、隔声罩、隔声屏障、隔声墙等消声:利用消声器阻止传播,允许气流通过的消声降噪是防治空气动力性噪声的主要装置如对空气压缩机、内燃机产生的噪声等。3接收者防护减振降噪:对来自振动引起的噪声,通过降低机械振动减小噪声,如将阻尼材料涂在振动源上,或改动振动源与其他刚性结构连接方式等设备选型优先考虑低噪声产品。选择低噪音的机械设备。改革施工工艺和设备,机械尽可能采用液压设备,以摩擦压力代替机械振动降低噪声,以低噪声的工艺和设备替代高噪声的工艺和设备。让处于噪声环境下的人员使用耳塞、耳罩等防护用品,减少相关人员在噪声环境中的暴露时间,以减轻噪声对人体的危害。4控制人为噪声进入施工现场不得高声喊叫、乱吹哨、限制高音喇叭的使用,最大限度地减少噪声。出入现场的机械、车辆做到少鸣笛,不急刹车;车辆在等候装碴时待速或停机;加强设备维修,定时保养润滑;对机械正确操作,使机械噪声维持其最低声级水平。5控制作业时间施工组织采用三班制作业,使工人每个工作日实际接触噪音的时间符合国家有关部门颁发的允许工人日接触噪音时间标准的规定。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计对距离居民区150米以内的工程,限定施工时间。对部分高噪声设备应严禁夜间施工。临时工程环保措施临时工程必须按照设计统一规划、业主要求和施工环保的要求进行实施。严格在设计核准的用地界和工程监理批准的临时用地范围内开展施工作业活动,绝不随意开挖、碾压界外土地。临时工程设施(如砼拌和站、生活与生产房屋、构件加工厂等)选址在地表植被稀少、易于恢复的地方;确有困难时,需经有关部门批准后修建。临时用地使用完后必须恢复至原有的地形地貌或比原有更改善的状况。合理布置施工便道,尽量减少施工便道数量,并不得在便道两侧就近取土。施工营地合理选择在一定的距离范围内。5.水土保持措施路基工程水土保持在路基施工过程中,在边坡开挖之前,先行修筑排水沟,以防止水流对边坡的冲刷。路基边坡开挖后立即进行防护处理,或分段开挖分段防护,以减少边坡裸露时间。没有支挡的边坡要按设计要求及时种植草籽或草皮。在施工中,注意保护树木、花草。施工时争取少砍树或不砍树,不随意超出设计规划界限。路堤成型后及时施作防护工程或植被。在路堤施工过程中,设计的排水沟未能形成贯通时,先修建临时排水设施,保证施工期间雨水排放畅通。土石方施工配置洒水车洒水,尽量减少粉尘对周围环境的影响。工程竣工后,必须拆除临时设施和生活设施,对拆除后的场地和垃圾要进行平整和焚烧,防止污染环境和造成水土流失。临时工程水土保持-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计临时工程中的施工便道设计和施工,力求做到少占良田耕地,绕避不良地质地段,在可能的条件下,尽量考虑与地方道路或乡村的机耕道相结合,并做好土石方调配,减少弃土、取土,对填挖不平衡地段产生的弃土,有必要的支挡防护措施,修筑好便道两侧的排水系统,保证地面径流的畅通,减少和避免边坡的冲刷,保证施工运输正常运营,保持水土。在施工过程中,还注意道路的养护和水土流失的控制,防止人为因素加剧其水土流失的程度。在少雨季节用洒水车进行洒水,杜绝尘土飞扬,污染周围空气。施工中修建的临时设施,必须在工程交验后规定时间内予以拆除,尽可能进行造地复耕,恢复原有地形地貌。二、文明施工目标及措施1.文明施工目标现场布局合理,环境整洁,物流有序,标识醒目;工地、道路无飞尘、无泥泞、无坑洼;材料堆码整齐、机械设备摆放整齐、生产生活区规划整齐;生产办公区整洁、生活居住区清洁、伙房餐厅清洁、厕所排污区清洁;水管不漏水、电线不漏电、房屋不漏雨、车辆不漏油、通风管道不漏风。2.文明施工的组织与管理文明施工的组织与管理见下表。表13-3文明施工的组织与管理序号措施具体说明1组织和制度管理成立以项目经理为组长的文明施工领导小组。对施工现场的文明施工进行指导、监督、检查,对违反文明施工的行为,有权责令限期整改、停工整顿和处罚。施工队成立以队长为组长的施工现场文明施工领导小组,负责文明施工的现场管理工作,并结合实际制定文明施工管理细则。2建立收集文明施工的资料及其保存的措施有关资料包括上级关于文明施工的标准、规定、法律法规等资料,施工组织设计中对文明施工的管理规定,各阶段施工现场文明施工的措施,文明施工自检资料,文明施工教育、培训、考核计划的资料,文明施工活动各项记录资料。3加强文明施工的宣传和教育在坚持岗位练兵基础上,采取派出去、请进来、短期培训、上技术课、登黑板报、广播、看录象、看电视等方法狠抓教育工作。加强对临时工的岗前教育,专业管理人员熟悉掌握文明施工规定。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计3.施工现场管理从工程上场伊始,就把文明施工当作一件大事来抓,强化施工现场管理。施工场内的所有设施严格按施工现场平面布置图进行布置,做到图物相吻。同时根据工程进展,始终实行全面标准化管理。建立文明施工责任区,划分区域,明确管理人,实行挂牌制,做到现场清洁整齐。施工现场场地平整,道路坚实畅通,设置相应的安全防护设施和安全标志,周边设排水设施;人行通道的路径避开作业区,设置防护设施,保证行人安全。施工现场临时水电派专人管理,杜绝长流水、长明灯。在施工操作地点和周围保持清洁整齐,做到活完脚下清,工完场地清,丢洒的砂浆、混凝土及时清除。混凝土拌和站及砂石料场地表用混凝土硬化处理。砂浆、混凝土在搅拌、运输、使用过程中,做到不洒、不漏。施工现场严禁乱堆垃圾及余杂物。在适当的地点设置临时堆放点,并定期外运。并且采取遮盖防漏措施,运送途中不得遗撒。针对施工现场情况设置宣传标语和黑板报,并适时更换内容,切实起到表扬先进、促进后进的作用。4.现场机械管理配备专职的设备管理员,负责现场的机械管理维修、保养、建立机械帐卡,严格执行机械操作规程。保持机械状况的良好,机身清洁无灰尘。机械的标记、编号明显,安全装置可靠。清洗机械排出的污水有排放措施,不得随地流淌。在拌和站和使用的搅拌机、砂浆机等旁设沉淀池,不将污水直接排放。装运建筑材料、土石方、建筑垃圾等车辆,采取覆盖措施,确保行驶途中不污染道路和环境。5.现场物资管理进场材料“三证”齐全,符合设计要求。各种材料按平面布置图和不同的规格、型号、品种码放整齐,做到一头齐、一条线。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计水泥库做到上不漏水、下不积水、满足防潮要求。水泥按品种、标号堆码成方,底层离地面高20cm,堆高不超过2m,离墙保持30cm的间隙,并做到先进先用,零星先用。及时清运水泥库内外散落水泥,水泥袋认真打包回收。钢材、木材、模板及钢拱架等材料按品种、规格、型号堆放整齐。砂石料等分别堆放见方,方便施工,并挂牌说明。贵重物资、装备器材存放于库内,并专库专用,加设明显标志,建立严格的领退料手续。6.施工营地及施工便道绿化为更好地做好现场文明施工和营地建设,创造良好的生产和生活环境,在规划和准备各项大小临时工程时,积极做好绿化规划工作。根据现场施工营地的规划和布置情况,做好施工营地的绿化。营地四周采用植树绿化的方式,营地内设置花坛和种草。临时施工便道两侧在与当地绿化部门协商后,进行植树绿化,以使便道两侧形成绿化带。7.路基、桥涵文明施工措施施工场地满足机械及人工施工的要求,施工人员及机械按规划的便道行驶。严格按总平面布置图设置临时设施。做到布局合理,既有利于施工作业又确保安全。现场设置合理的排水设施,保持临时道路良好、路面平整、纵坡合理,晴雨畅通。施工场地平整夯实,排水畅通。在工地设置鲜明周正的施工标志牌。编制详细的施工用料计划,按计划进料,做到材料不积压,不退料,钢材、木材合理使用,长料不短用,优材不劣用。建立工点负责人和技术负责人挂牌制度。施工现场设置鲜明周正的标志牌,标明责任划分(工程名称、施工单位、工点负责人、技术负责人、质检员、安全员)、形象进度(工程进度计划、工期安排、实际进度)及质量标准(路基压实度、最佳含水量、应达到的最佳密实度、工后沉降控制标准)。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计严格按施工组织设计制定的土石方调配方案及运行道路施工。保证路基边坡整齐、平顺、宽度及高程符合设计要求。保持施工现场清洁、卫生良好。在施工现场设置宣传板报、专栏。三、文物保护目标及措施1.文物保护目标严格依照《中华人民共和国文物保护法》的有关精神,按照签订的工作协议和实施协议书要求,加强沟通、主动联系,进行文物保护配合工作,确保有研究价值的文物不被损坏或流失。2.主要措施遵守国家和省有关文物考古、勘探、发掘保护等方面的法律、法规,采取必要的措施防止施工过程中对文物的破坏或造成文物的流失等。组织所有施工、管理人员学习文物保护的有关法律、法规,加强对施工人员的教育、管理,树立文物保护的观念,提高对文物保护的认识。开工前针对性的制定文物保护措施和文物保护预案。在文物保护区或建设控制带施工时,制定详细的施工方案,在施工现场作出标志说明,并安排专人负责现场管理。施工时,如发现文物古迹等有研究价值的物品,立即停止施工,采取必要的措施保护好现场,并及时向当地政府、文物及有关部门报告。不得移动和收藏,防止文物流失,待文物管理部门作出处理后方可继续施工。提供一切方便条件,积极主动配合文物管理部门进行文物探查或挖掘工作。土方工程以及其他需要取土、弃土时,对现有的或规划的保护文物遗址,采取避让的原则进行地点的选择。成立文物保护领导小组,与当地和上级文物主管部门保持密切联系,在文物主管部门的指导下,开展文物保护工作。-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计第十四章需附的图表一、施工总平面布置图-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计图14-1施工平面布置图二、施工进度图-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计图14-2施工进度计划三、主要机械设备配备计划表-62-
广西田阳至德保二级公路NO.20合同段实施性施工组织设计表14-1主要机械设备计划序号机械名称规格型号单位数量主要用途备注1推土机T120台6路基施工2推土机TS200台2平整场地3挖掘机WY100台7基坑管槽挖土4装载机3.0m3台2土方施工5平地机120kw台1土方施工6摊铺机宽12.5m台1路面施工7压路机6-10t台1路基施工8压路机12-15t台2路基施工9运输车辆15t台10土方施工10平板拖车15t座2设备周转11钢筋机械—辆3钢筋加工12起重机20t台4起吊、安装13稀浆封层机2.5~3.5m台1封层施工袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇袁节膅薂羄肅蒃薁蚃芀荿薀螆肃芅蕿袈芈膁蚈羀肁蒀蚇蚀袄莆蚇螂肀莂蚆羅袂芈蚅蚄膈膄蚄螇羁蒂蚃衿膆莈蚂羁罿芄螁蚁膄膀螁螃羇葿螀袅膃蒅蝿肈羆莁螈螇芁芇莄袀肄膃莄羂艿蒂莃蚂肂莈蒂螄芈芄蒁袆肀膀蒀罿袃薈葿螈聿蒄葿袁羁莀蒈羃膇芆蒇蚃羀膂蒆螅膅蒁薅袇羈莇薄罿膄芃薃虿羆艿薃袁节膅薂羄肅蒃薁蚃芀荿薀螆肃芅蕿袈芈膁蚈羀肁蒀蚇蚀袄莆蚇螂肀莂蚆羅袂芈蚅蚄膈膄蚄螇羁蒂蚃衿膆莈蚂羁罿芄螁蚁膄膀螁螃羇葿螀袅膃蒅蝿肈羆莁螈螇芁芇莄袀肄膃莄羂艿蒂莃蚂肂莈蒂螄芈芄蒁袆肀膀蒀罿袃薈葿螈聿蒄葿袁羁莀蒈羃膇芆蒇蚃羀膂蒆螅膅蒁薅袇羈莇薄罿膄芃薃虿羆艿薃袁节膅薂羄肅蒃薁蚃芀荿薀螆肃芅蕿袈芈膁蚈羀肁蒀蚇蚀袄莆蚇螂肀莂蚆羅袂芈蚅蚄膈膄蚄螇羁蒂蚃衿膆莈蚂羁罿芄螁蚁膄膀螁螃羇葿螀袅膃蒅蝿肈羆莁螈螇芁芇莄袀肄膃莄羂艿蒂莃蚂肂莈蒂螄芈芄蒁袆肀膀蒀罿袃薈葿螈聿蒄葿袁羁莀蒈羃膇芆蒇蚃羀膂蒆螅膅蒁薅袇羈莇薄罿膄芃薃虿羆艿薃袁节膅薂羄肅蒃薁蚃芀荿薀螆肃芅蕿袈芈膁蚈羀肁蒀蚇蚀袄莆蚇螂肀莂蚆羅袂芈蚅蚄膈膄蚄螇羁蒂蚃衿膆莈蚂羁罿芄螁蚁膄膀螁螃羇葿螀袅膃蒅蝿肈羆莁螈螇芁芇莄袀肄膃莄羂艿蒂莃蚂肂莈蒂螄芈芄蒁袆肀膀蒀罿袃薈葿螈聿蒄葿袁羁莀蒈羃膇芆蒇蚃羀膂蒆螅膅蒁薅袇羈莇薄罿膄芃薃虿羆艿薃袁节膅薂羄肅蒃薁蚃芀荿薀螆肃芅蕿袈芈膁蚈羀肁蒀蚇蚀袄莆蚇螂肀莂蚆羅袂芈蚅蚄膈膄蚄螇羁蒂蚃衿膆莈蚂羁罿芄螁蚁膄膀螁螃羇葿螀袅膃蒅蝿肈羆莁螈螇芁芇莄袀肄膃莄羂艿蒂莃蚂肂莈蒂螄芈芄蒁袆肀膀蒀罿袃薈葿螈聿蒄葿袁羁莀蒈羃膇芆蒇蚃羀膂蒆螅膅蒁薅袇羈莇薄罿膄芃薃虿羆艿薃袁节膅薂羄肅蒃薁蚃芀荿薀螆肃芅蕿袈芈膁蚈羀肁蒀蚇蚀袄莆蚇螂肀莂蚆羅袂芈蚅蚄膈膄蚄螇羁蒂蚃衿膆莈蚂羁罿芄螁蚁膄膀螁螃羇葿螀袅膃螈聿蒄葿袁羁莀蒈羃膇芆蒇蚃羀膂蒆螅膅蒁薅袇羈莇薄罿膄芃薃虿羆艿薃袁节膅薂羄肅蒃薁蚃芀荿薀螆肃芅蕿袈芈膁蚈羀肁蒀蚇蚀袄莆蚇螂肀莂蚆羅袂芈蚅蚄膈膄蚄螈螇芁芇莄袀肄膃莄羂艿蒂莃蚂肂莈蒂螄芈芄蒁袆肀膀蒀罿袃薈葿螈聿蒄葿袁羁莀蒈羃膇芆蒇蚃羀膂蒆螅膅蒁薅袇羈莇薄罿膄芃薃虿羆艿薃袁节膅薂羄肅蒃薁蚃芀荿薀螆肃芅蕿袈芈膁蚈羀肁蒀蚇蚀袄莆蚇螂肀莂蚆羅袂芈蚅蚄膈膄蚄螇羁蒂蚃衿膆莈蚂羁罿芄螁蚁膄膀螁螃羇葿螀袅膃蒅蝿肈羆莁螈螇芁芇莄袀肄膃莄羂艿蒂莃蚂肂莈蒂螄芈芄蒁袆肀膀蒀罿袃薈羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袈聿蚇蒂膇肈莇螇肃肇葿薀罿肆薂螆袅肅芁薈螁膅莃螄聿膄蒆薇羅膃蚈螂羁膂莈蚅袇膁蒀袀螃膀薂蚃肂腿节衿羈腿莄蚂袄芈蒇袇螀芇蕿蚀聿芆艿蒃肅芅蒁螈羁芄薃薁袆芃芃螆螂芃莅蕿肁节蒈螅羇莁薀薈袃莀艿螃蝿荿莂薆膈莈薄袁肄莇蚆蚄羀莇莆袀袆羃蒈蚂螂羂薁袈肀肁芀蚁羆肁莃袆袂肀薅虿袁节膅薂羄肅蒃薁蚃芀荿薀螆肃芅蕿袈芈膁蚈羀肁蒀蚇蚀袄莆蚇螂肀莂蚆羅袂芈蚅蚄膈膄蚄螇羁蒂蚃衿膆莈蚂羁罿芄螁蚁膄膀螁螃羇葿螀袅膃蒅蝿肈羆莁螈螇芁芇莄袀肄膃莄羂艿蒂莃蚂肂莈蒂螄芈芄蒁袆肀膀蒀罿袃薈葿螈聿蒄葿袁羁莀蒈羃膇芆蒇蚃羀膂蒆螅膅蒁薅袇羈莇薄罿膄芃薃虿羆艿薃袁节膅薂羄肅蒃薁蚃芀荿薀螆肃芅蕿袈芈膁蚈羀肁蒀蚇蚀袄莆蚇螂肀莂蚆羅袂芈蚅蚄膈膄蚄螇羁蒂蚃衿膆莈蚂羁罿芄螁蚁膄膀螁螃羇葿螀袅膃蒅蝿肈羆莁螈螇芁芇莄袀肄膃莄羂艿蒂莃蚂肂莈蒂螄芈芄蒁袆肀膀蒀罿袃薈葿螈聿蒄葿袁羁莀蒈羃膇芆蒇蚃羀膂蒆螅膅蒁薅袇羈莇薄罿膄芃薃虿羆艿薃袁节膅薂羄肅蒃薁蚃芀荿薀螆肃芅蕿袈芈膁蚈羀肁蒀蚇蚀袄莆蚇螂肀莂蚆羅袂芈蚅蚄膈膄蚄螇羁蒂蚃衿膆莈蚂羁罿芄螁蚁膄膀螁螃羇葿螀袅膃蒅蝿肈羆莁螈螇芁芇莄袀肄膃莄羂艿蒂莃蚂肂莈蒂螄芈芄蒁袆肀膀蒀罿袃薈葿螈聿蒄葿袁羁莀蒈羃膇芆蒇蚃羀膂蒆螅膅蒁薅袇羈莇薄罿膄芃薃虿羆艿薃袁节膅薂羄肅蒃薁蚃芀荿薀螆肃芅蕿袈芈膁蚈羀肁蒀蚇蚀袄莆蚇螂肀莂蚆羅袂芈蚅蚄膈膄蚄螇羁蒂蚃衿膆莈蚂羁罿芄螁蚁膄膀螁螃羇葿螀袅膃蒅蝿肈羆莁螈螇芁芇莄袀肄膃莄羂艿蒂莃蚂肂莈蒂螄芈芄蒁袆肀膀蒀罿袃薈葿螈聿蒄葿袁羁莀蒈羃膇芆蒇蚃羀膂蒆螅膅蒁薅袇羈莇薄罿膄芃薃虿羆艿薃袁节膅薂羄肅蒃薁蚃芀荿薀螆肃芅蕿袈芈膁蚈羀肁蒀蚇蚀袄莆蚇螂肀莂蚆羅袂芈蚅蚄膈膄蚄螇羁蒂蚃衿膆莈蚂羁罿芄螁蚁膄膀螁螃羇葿螀袅膃蒅蝿肈羆莁螈螇芁芇莄袀肄膃莄羂艿蒂莃蚂肂莈蒂螄芈芄蒁袆肀膀蒀罿袃薈葿螈聿蒄葿袁羁莀蒈羃膇芆蒇蚃羀膂蒆螅膅蒁薅袇羈莇薄罿膄芃薃虿羆艿薃袁节膅薂羄肅蒃薁蚃芀荿薀螆肃芅蕿袈芈膁蚈羀肁蒀蚇蚀袄莆蚇螂肀莂蚆羅袂芈蚅蚄膈膄蚄螇羁蒂蚃衿膆莈蚂羁罿芄螁蚁膄膀螁螃羇葿螀袅膃蒅蝿肈羆莁螈螇芁芇莄袀肄膃莄羂艿蒂莃蚂肂莈蒂螄芈芄蒁袆肀膀蒀罿袃薈葿螈聿蒄葿袁羁莀蒈羃膇芆蒇蚃羀膂蒆螅膅蒁薅袇羈莇薄罿膄芃薃虿羆艿薃袁节膅薂羄肅蒃薁蚃芀荿薀螆肃芅蕿袈芈膁蚈羀肁蒀蚇蚀袄莆蚇螂肀莂蚆羅袂芈蚅蚄膈膄蚄螇羁蒂蚃衿膆莈蚂羁罿芄螁蚁膄膀螁螃羇葿螀袅膃蒅蝿肈羆莁螈螇芁芇莄袀肄膃莄羂艿蒂莃蚂肂莈蒂螄芈芄蒁袆肀膀蒀罿袃薈葿螈聿蒄葿袁羁莀蒈羃膇芆蒇蚃羀膂蒆螅膅蒁薅袇羈莇薄罿膄芃薃虿羆艿薃袁节膅薂羄肅蒃薁蚃芀荿薀螆肃芅蕿袈芈膁蚈羀肁蒀蚇蚀袄莆蚇螂肀莂蚆羅袂芈蚅蚄膈膄蚄螇羁蒂蚃衿膆莈蚂羁罿芄螁蚁膄膀螁螃羇葿螀袅膃蒅蝿肈羆莁螈螇芁芇莄袀肄膃莄羂艿蒂莃蚂肂莈蒂螄芈芄蒁袆肀膀蒀罿袃薈-62-
您可能关注的文档
- 泰州市引江河疏港公路施工组织设计 毕业论文
- 乡村公路施工组织设计(二)
- 乡村公路施工组织设计(一)
- 乡村公路施工组织设计(一) - 装饰装修
- 乡村公路施工组织设计(二) - 装饰装修
- 沈丹高速公路施工组织设计(一) - 装饰装修
- 某公路施工组织设计
- 安徽高速“西纵”(即亳州—阜阳—a—安庆—东至公路)公路施工组织设计方案
- 二级公路no.20合同段公路施工组织设计毕业论文
- 厦门至成都高速公路湖南某段公路施工组织设计--169722212
- 厦门至成都高速公路湖南某段公路施工组织设计
- 某公路施工组织设计_课程设计
- 某高速公路施工组织设计
- 溆怀高速公路施工组织设计
- 烟台潮水机场公路施工组织设计
- 盐淮高速公路施工组织设计投标书
- 石忠高速公路施工组织设计完整版
- 群罗通村公路施工组织
